跳到主要内容

安装水循环模块

按以下信息将水循环模块安装到托盘上。

关于本任务

必备工具
  • 适用于 PH 1、PH 2、T10、T20 和 T30 螺钉的螺丝刀

  • Waterloop Service Kit (SC750 V4) (维护套件中的水循环模块载板可重复使用,建议将其留在服务器运行的场所,以备将来更换时使用。)

  • Up VR Gap Pad Kit (SC750 V4)

  • MID E3.S TOP Gap Pad (SC750 V4) (如果装有 E3.S 中间硬盘)。

  • MID E3.S BOT Gap Pad (SC750 V4) (如果装有 E3.S 中间硬盘)。

  • Storage Gap Pad Kit (SC750 V4) (如果装有 E3.S 正面硬盘)。

  • Storage Gap Pad Kit (SC750 V4) (如果装有 E3.S 1T 双正面硬盘或 E3.S 2T 单正面硬盘)。

  • CX7 NDR200 Gap Pad (SC750 V4) (如果装有 ConnectX-7 NDR 200 适配器)。

  • CX7 Gap Pad (SC750 V4) (如果装有 ConnectX-7 NDR 400 适配器)。

S038
Use eye protection
警告
此过程应佩戴护目装置。
S040
use protective gloves
警告
此过程应佩戴保护手套。
S042
Danger
危险
危险
本产品中存在水或水溶液,因此会有触电危险。请避免用湿手或在有溅水的情况下操作或靠近带电设备。
重要
间隙垫更换准则
  • 有关间隙垫的位置和说明,请参阅间隙垫识别和位置

  • 在更换间隙垫之前,请使用酒精清洁垫轻轻地清洁表面。

  • 小心地握住间隙垫,以免变形。确保间隙垫材料不会遮挡螺钉孔或开口。

注意
  • 请阅读安装准则安全检查核对表以确保操作安全。

  • 关闭要执行任务的相应 DWC 托盘。

  • 从机柜上拔下所有外部线缆。

  • 如果 QSFP 线缆已连接至解决方案,请用力将这些线缆拔下。

  • 为避免损坏水循环模块,卸下、安装或折叠水循环模块时请始终使用水循环模块载板。

  • 如果您手头没有力矩螺丝刀,可以向我们申请提供。

观看操作过程
  • 关于此过程的视频请见 YouTube

过程

注意
确保所有内存条插槽上的固定夹均处于锁定位置。

  1. 打开包装盒,从水循环模块上卸下保护盖。
    1. 从水循环模块上卸下泡沫盖。
    2. 从水循环模块上卸下塑料盖。

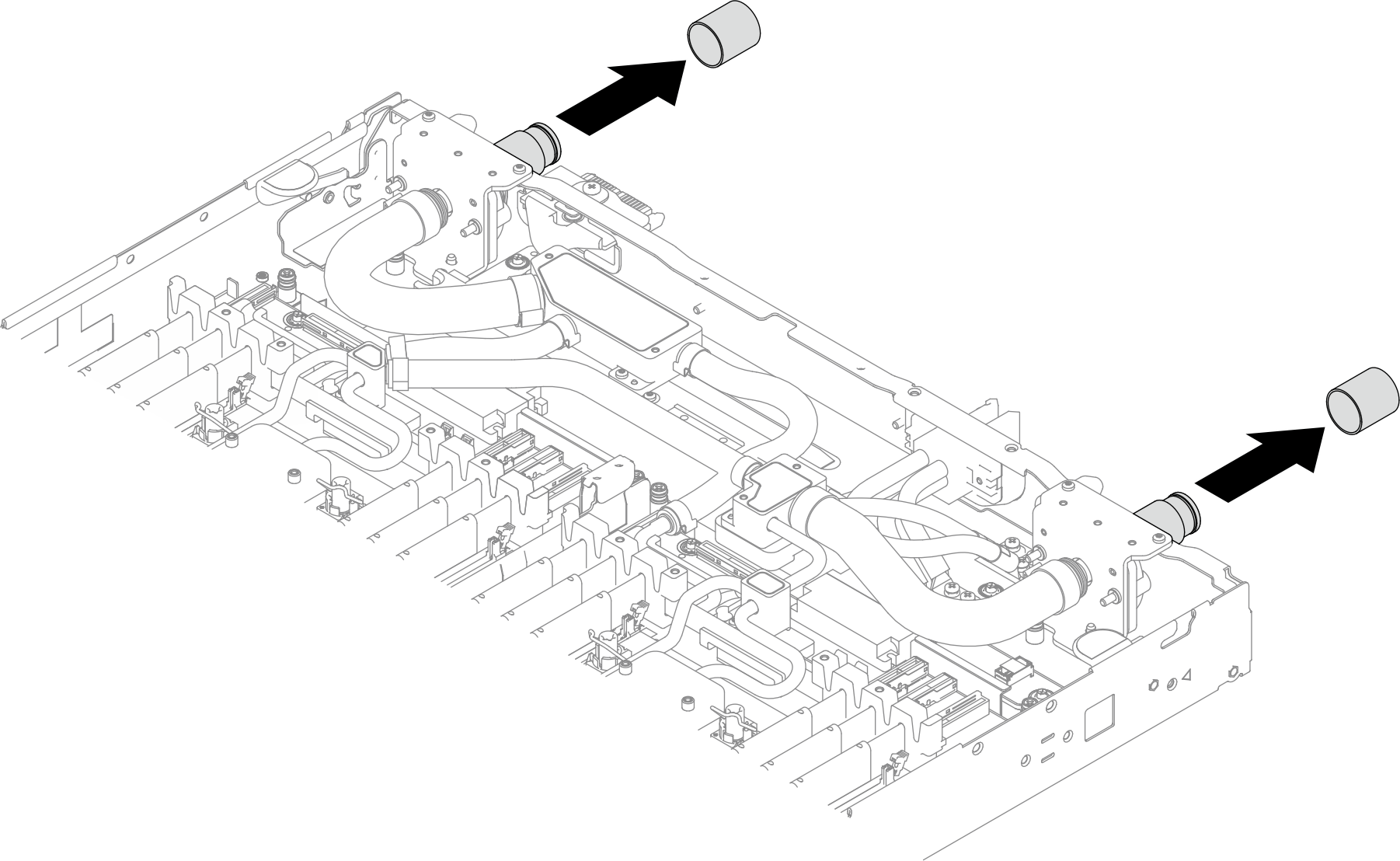

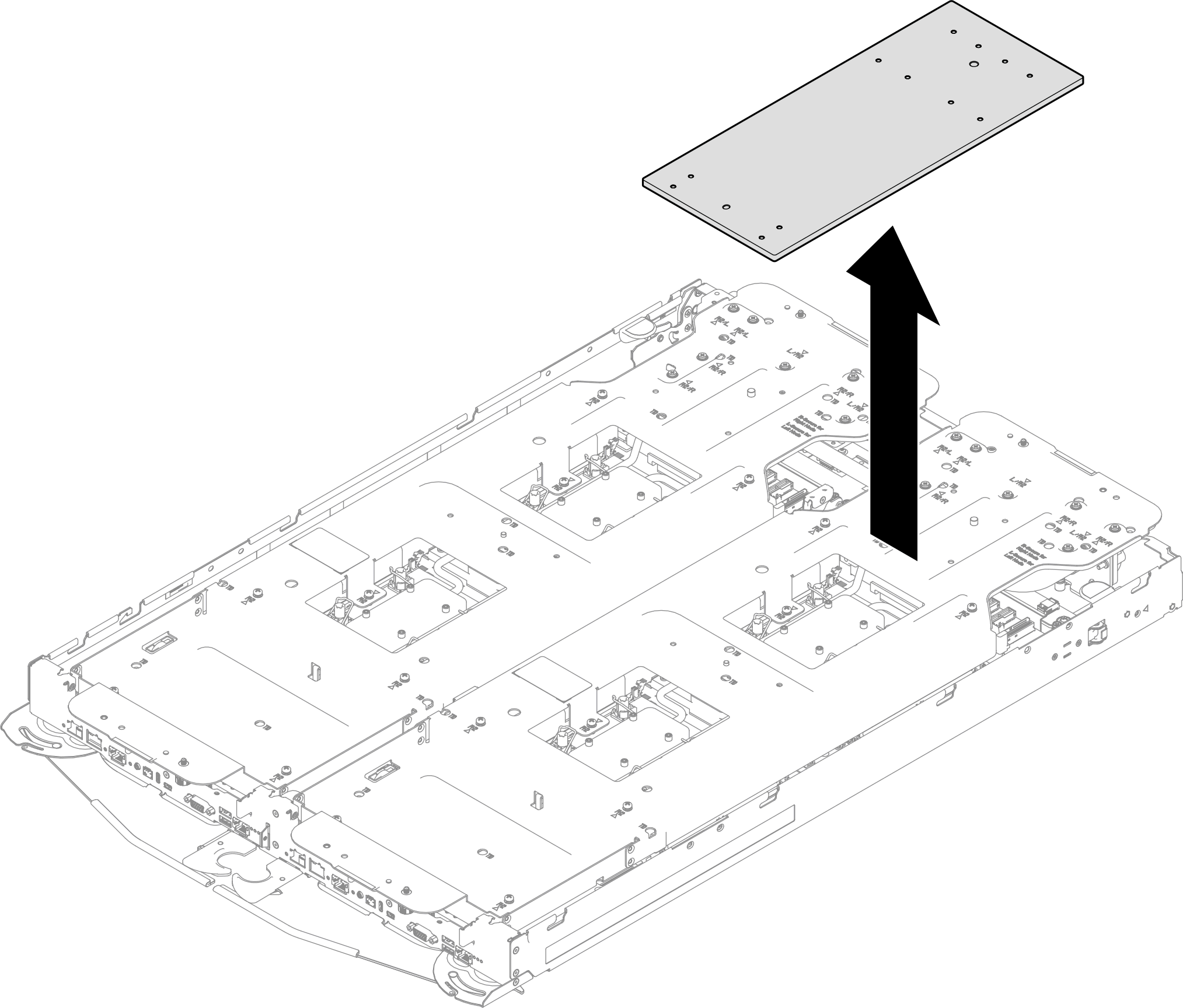

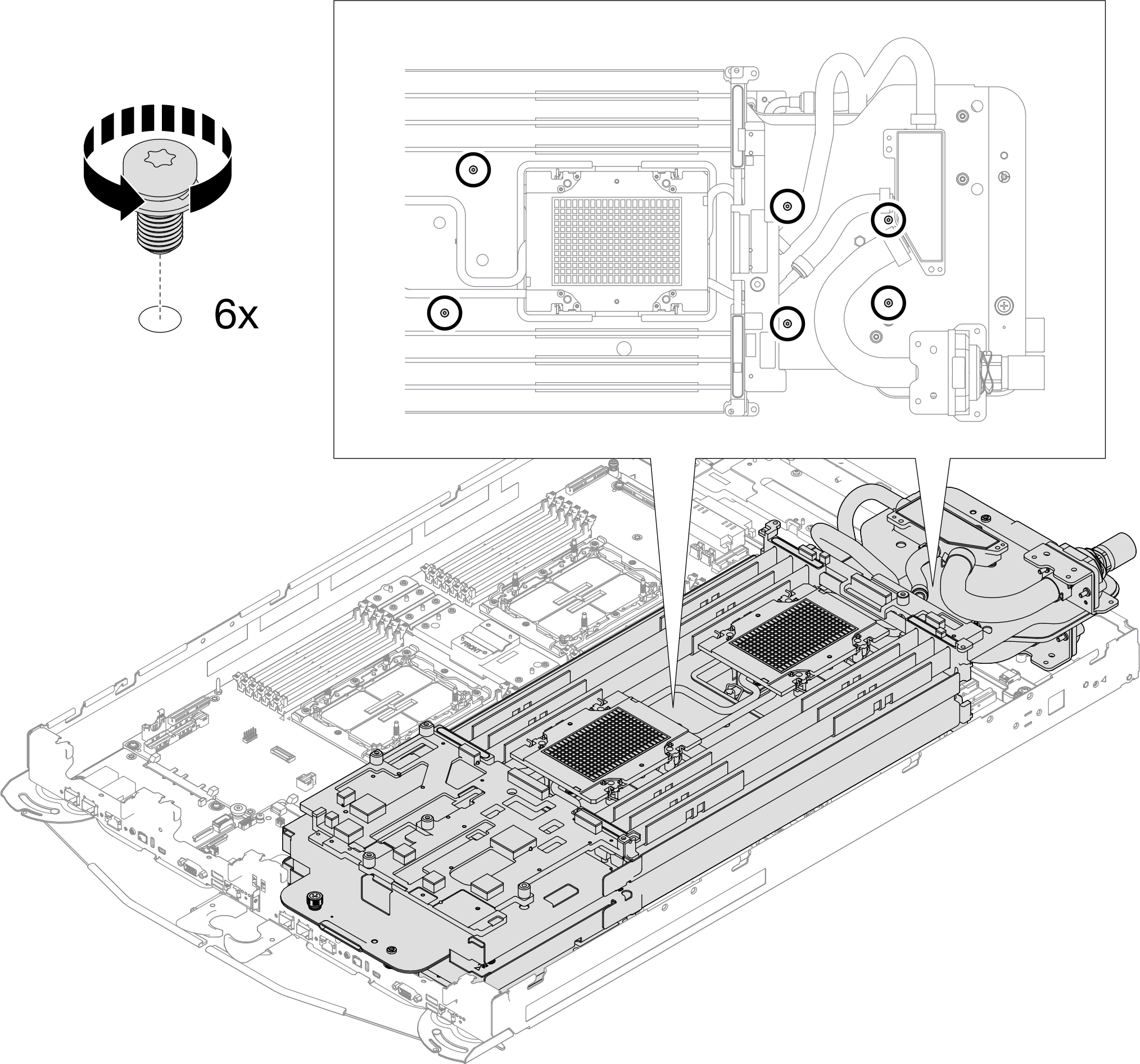

    图 1. 从水循环模块上卸下保护盖

  2. 在包装盒内拧松水循环模块上的六颗 T20 螺钉。

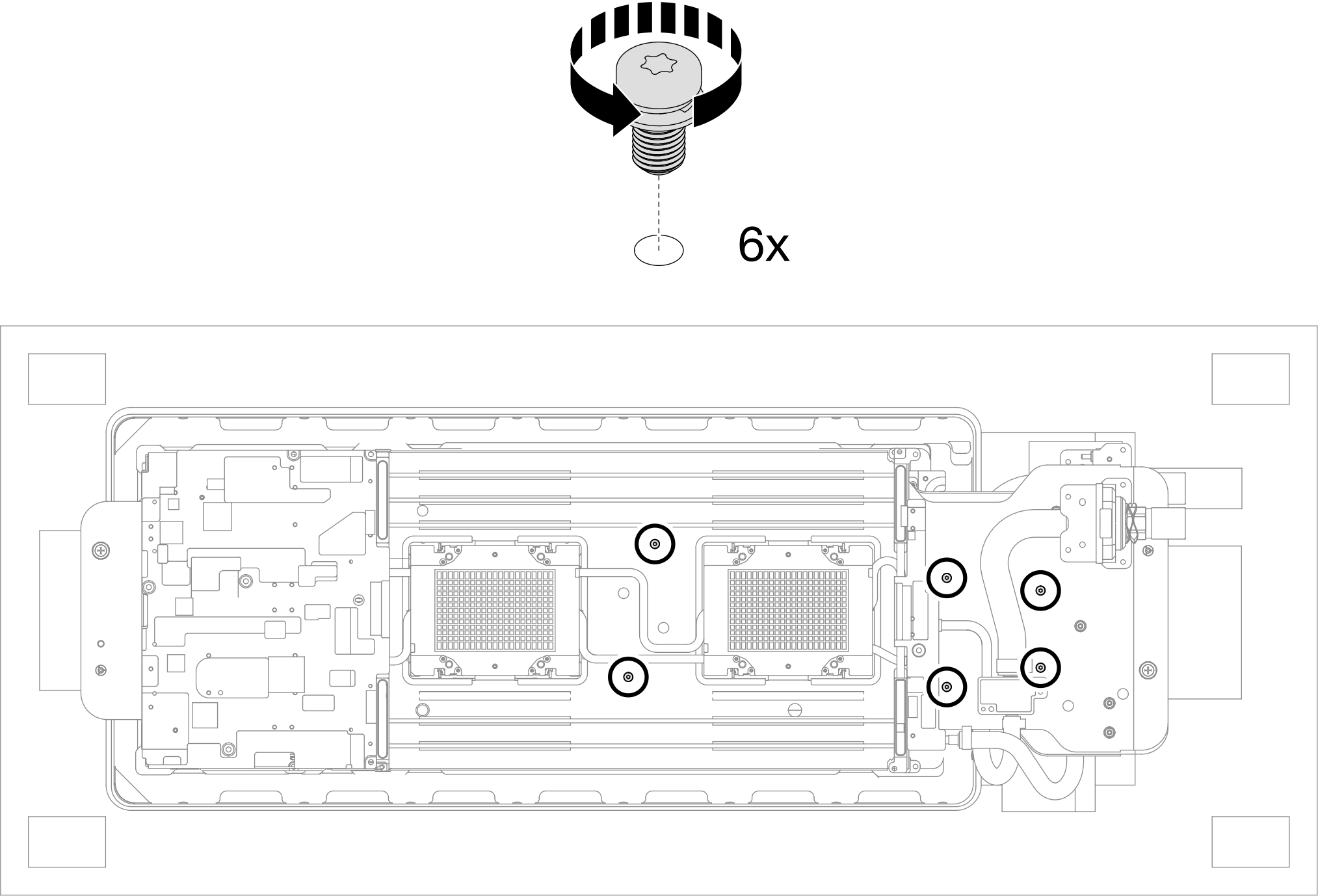

    图 2. 在包装盒内从水循环模块上卸下六颗螺钉

  3. 清洁处理器和水循环模块处理器冷却板上的导热油脂。
    1. 使用酒精清洁垫轻轻擦去处理器和水循环模块上的处理器冷却板上的旧导热油脂。
    2. 从水循环模块上揭下处理器标识标签,并将其更换为置换处理器随附的新标签。如果无法取下标签并将其粘贴在新水循环模块上,或该标签在运输期间损坏,请使用永久记号笔在新水循环模块同一位置的处理器标识标签上写下处理器序列号。
    3. 用海绵在处理器上涂抹导热油脂,形成四个均匀分布的点,同时每个点包含大约 0.1 毫升导热油脂。
      小心地将处理器和固定器放置在平面上,让处理器触点一面朝下。

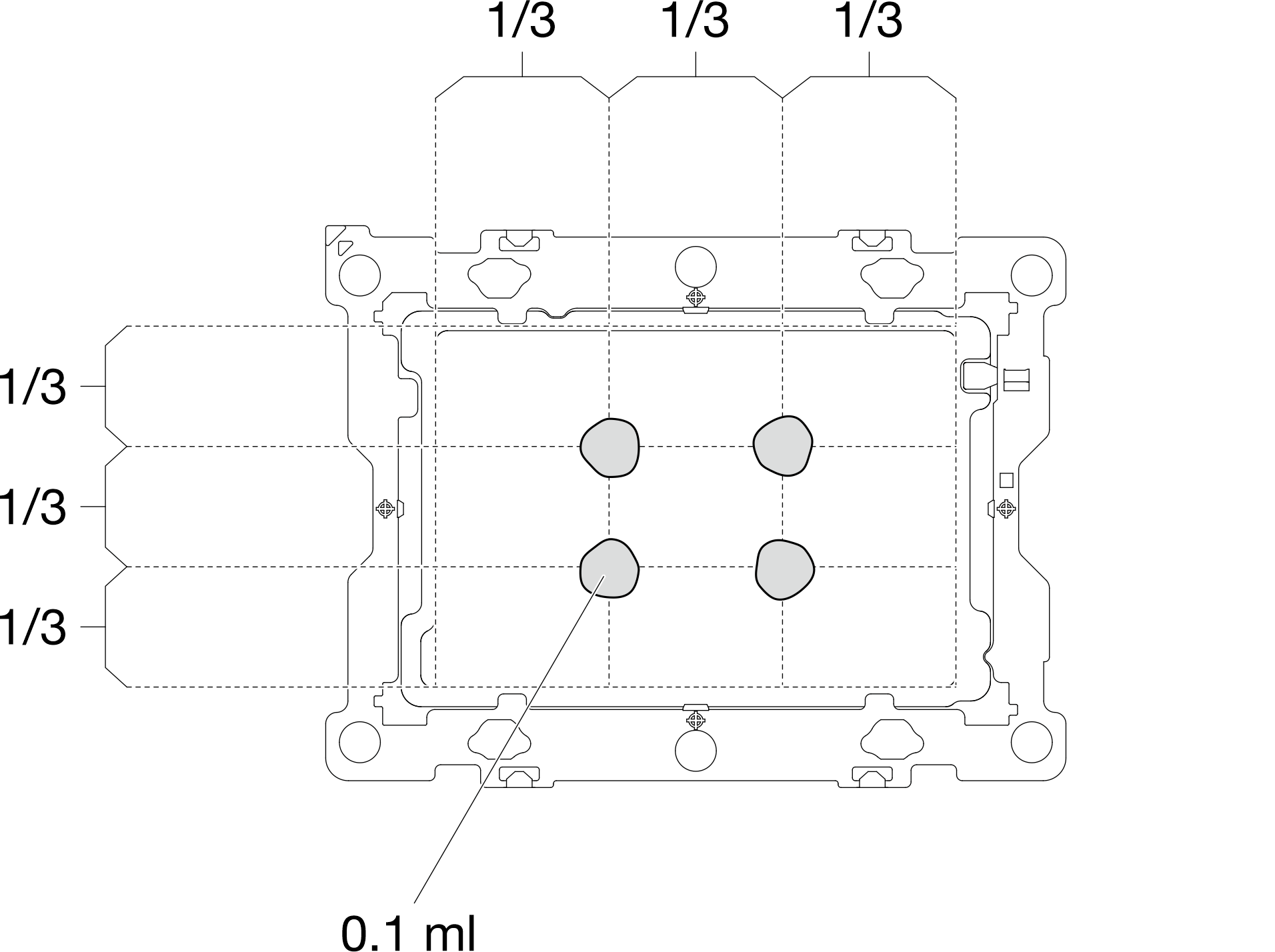

      图 3. 涂抹导热油脂
      Applying thermal grease
  4. 在处理器上安装处理器固定器(如果需要)。
    1. 将处理器固定器上的三角形标记与处理器角边缘上的三角形标记对齐。
    2. 将处理器固定器轻轻地放在处理器上,然后小心地按下处理器固定器的四个侧面以固定处理器。

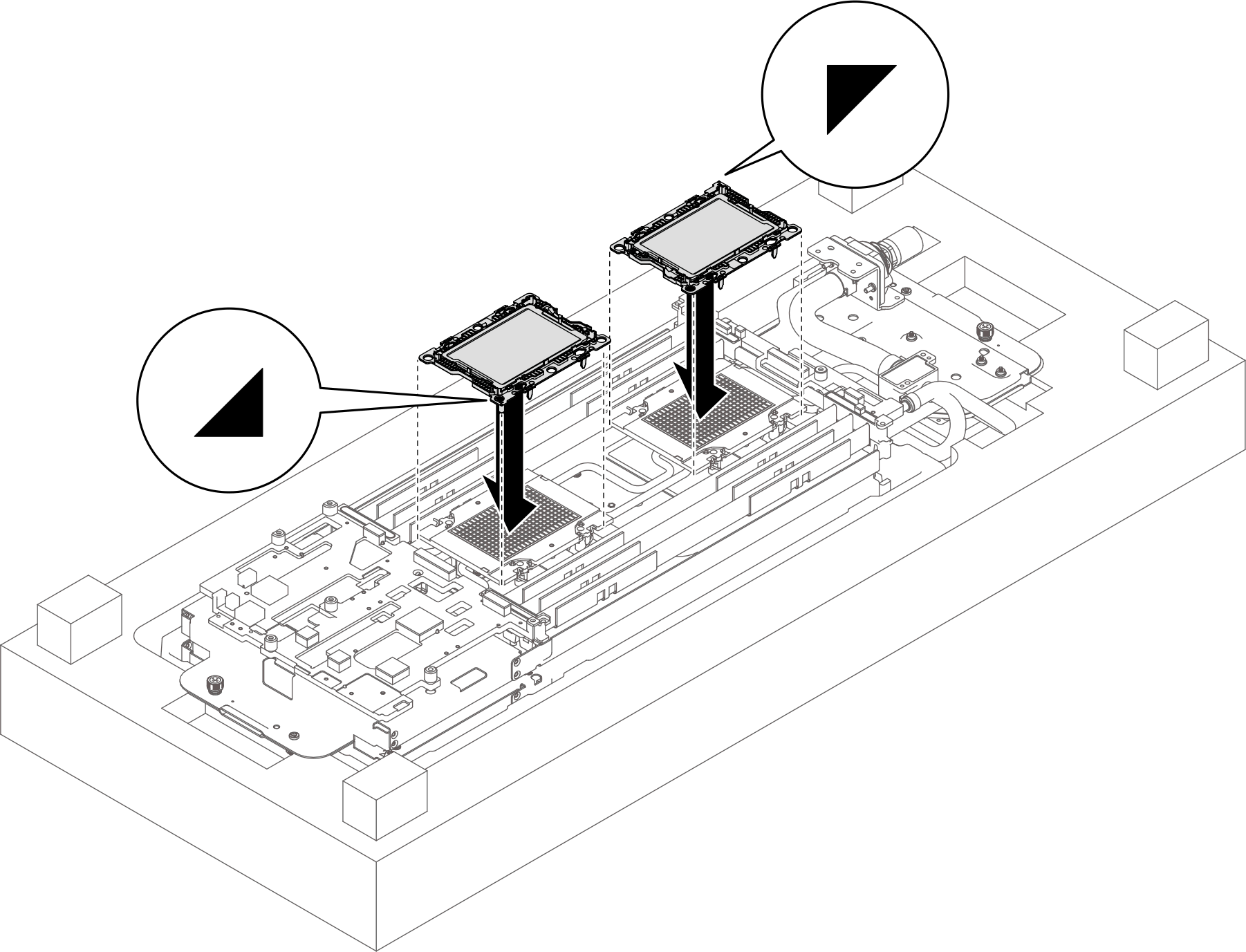

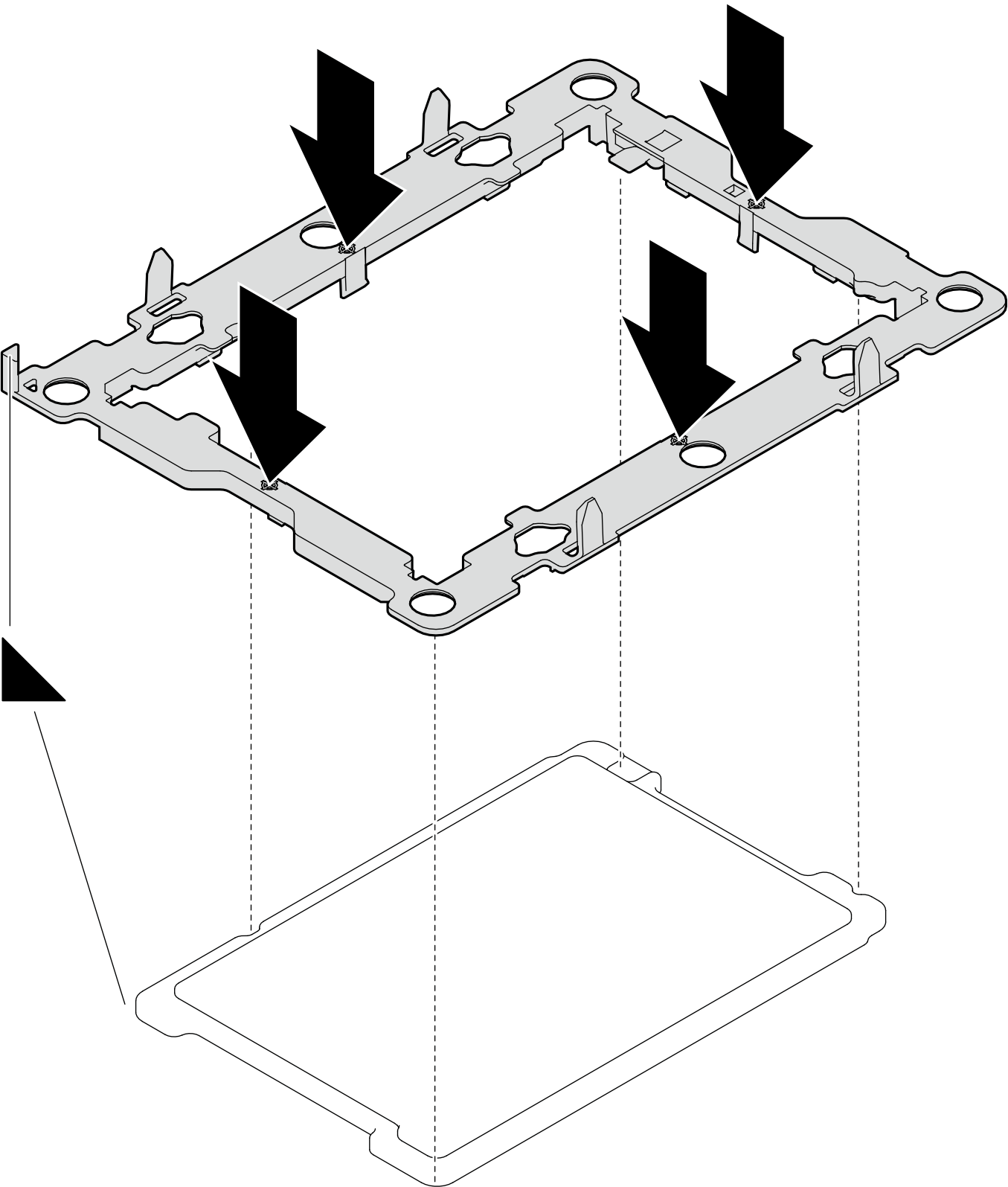

      图 4. 安装处理器固定器
      Installing a processor retainer
  5. 在包装盒内将处理器安装到水循环模块上。
    1. 将处理器固定器上的三角形标记与水循环模块冷却板底面的三角形插槽对齐,然后将处理器固定器支柱和夹片插入冷却板四角的开口,从而将处理器安装到水循环模块冷却板底面。
      图 5. 将处理器安装到水循环模块

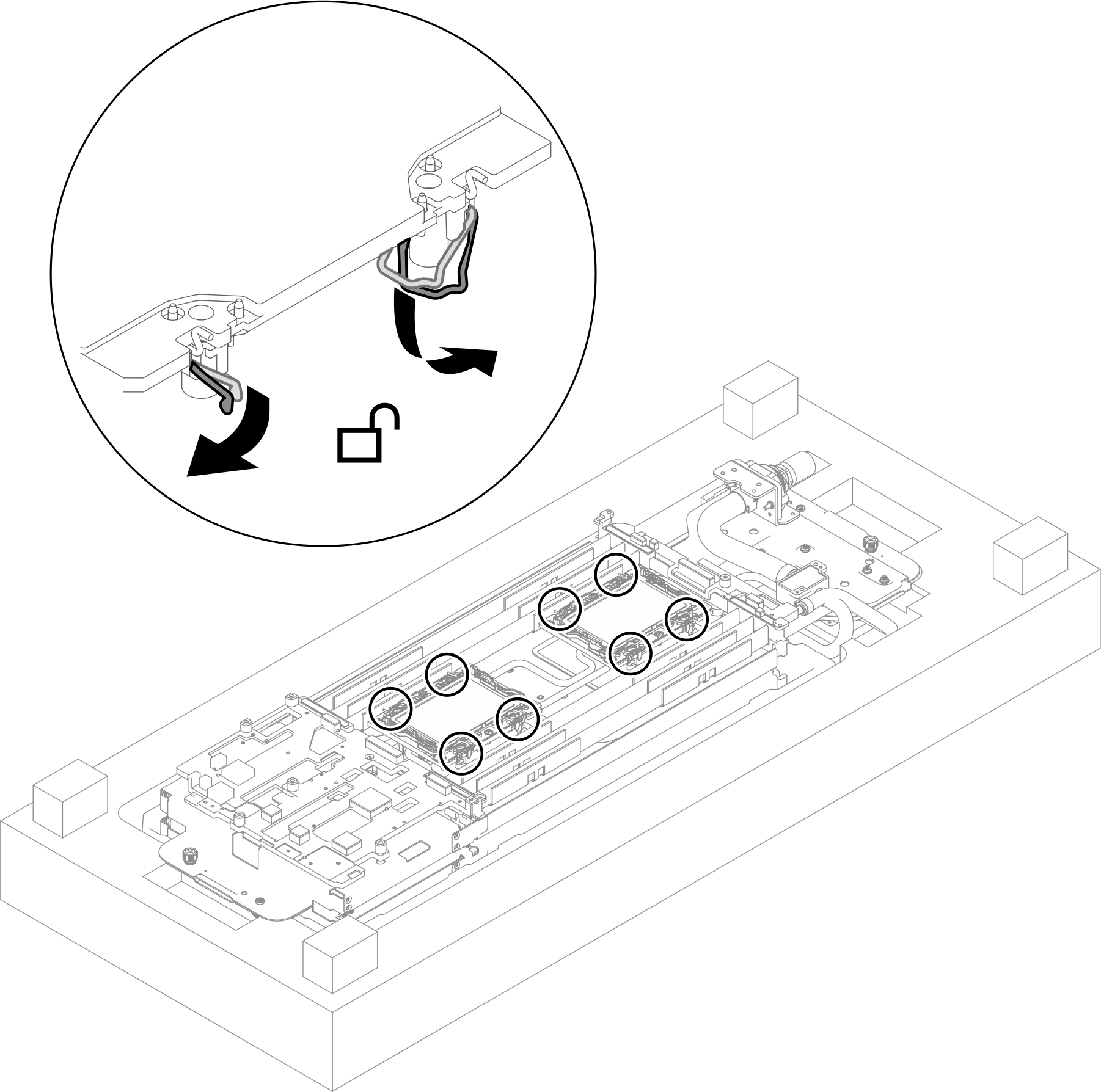

    2. 将所有防倾倒丝架(每节点 8 个防倾倒丝架)向外旋转到解锁位置。

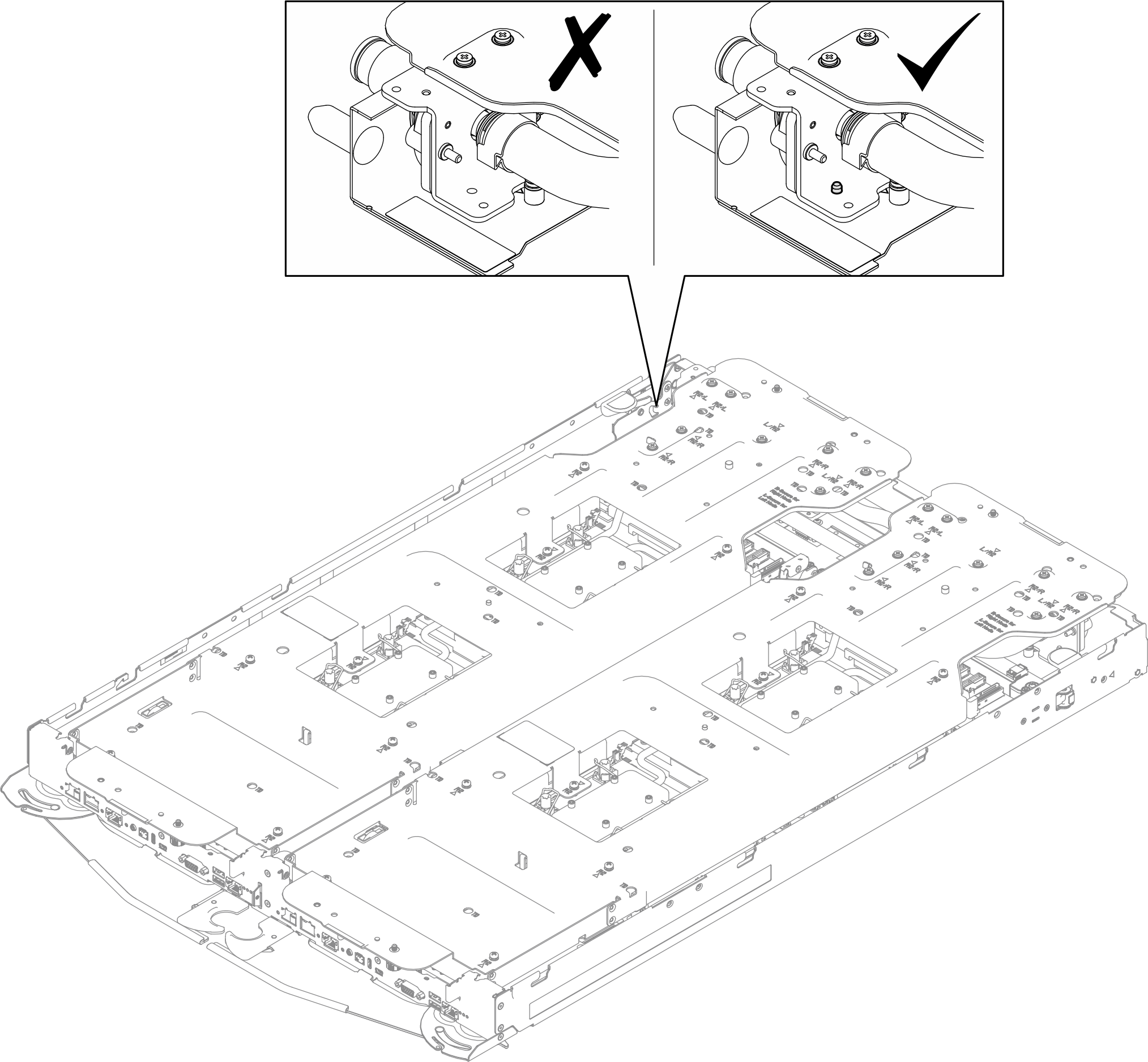

      图 6. 松开内六角 T30 松不脱螺钉

  6. 从包装盒中取出水循环模块。确保握住下图中标记为灰色的操作点。
    注意
    除操作点以外,抓握水循环模块上的任何位置都可能会对其造成损坏。

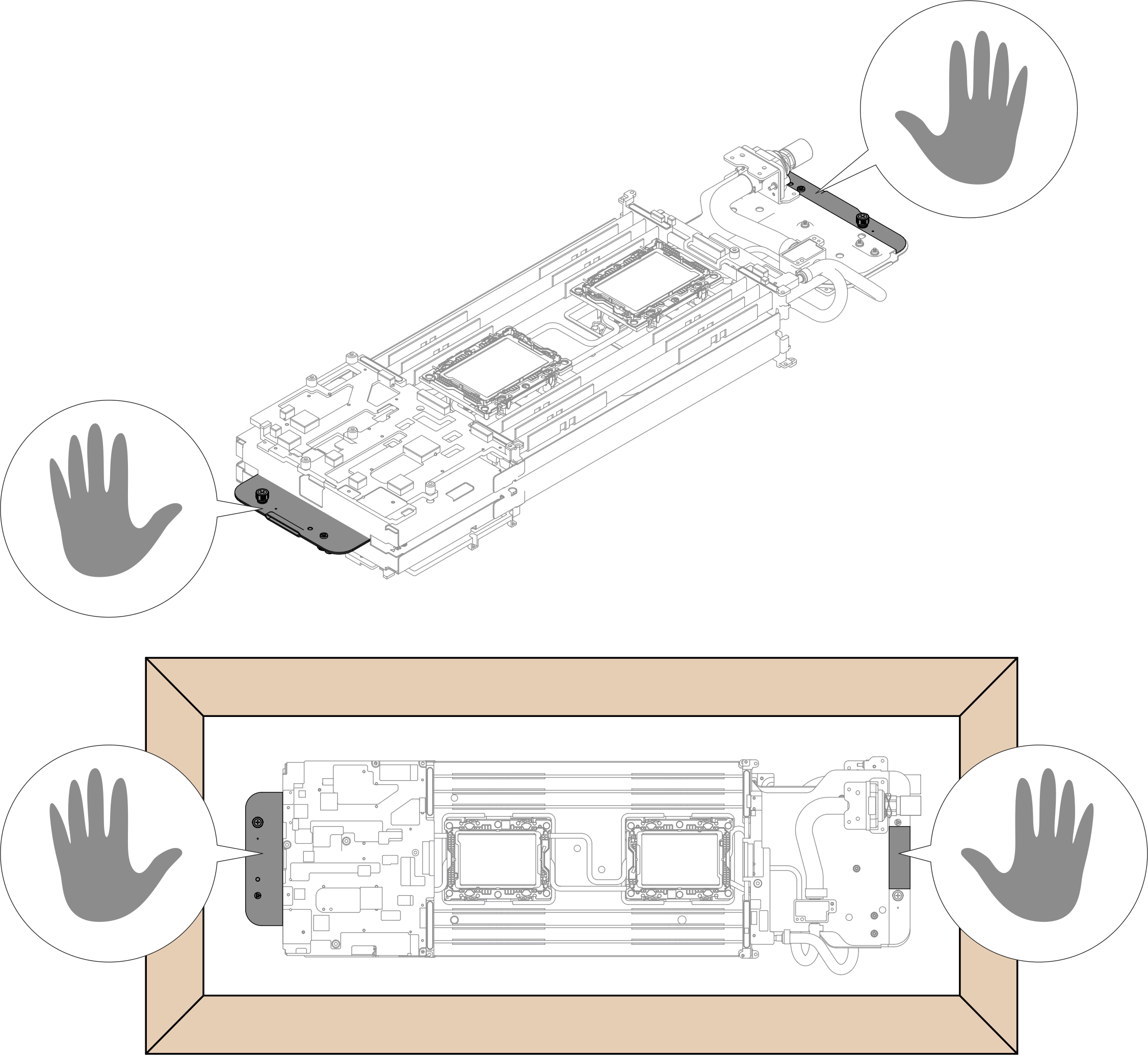

    图 7. 从包装盒中取出水循环模块时的操作点
    俯视图水循环模块的等距视图
    底视图水循环模块的俯视图

    注意
    在将水循环模块安装到托盘之前,请保持水循环模块垂直竖立。如果水循环模块水平放置并接触工作表面,则间隙垫可能会损坏。

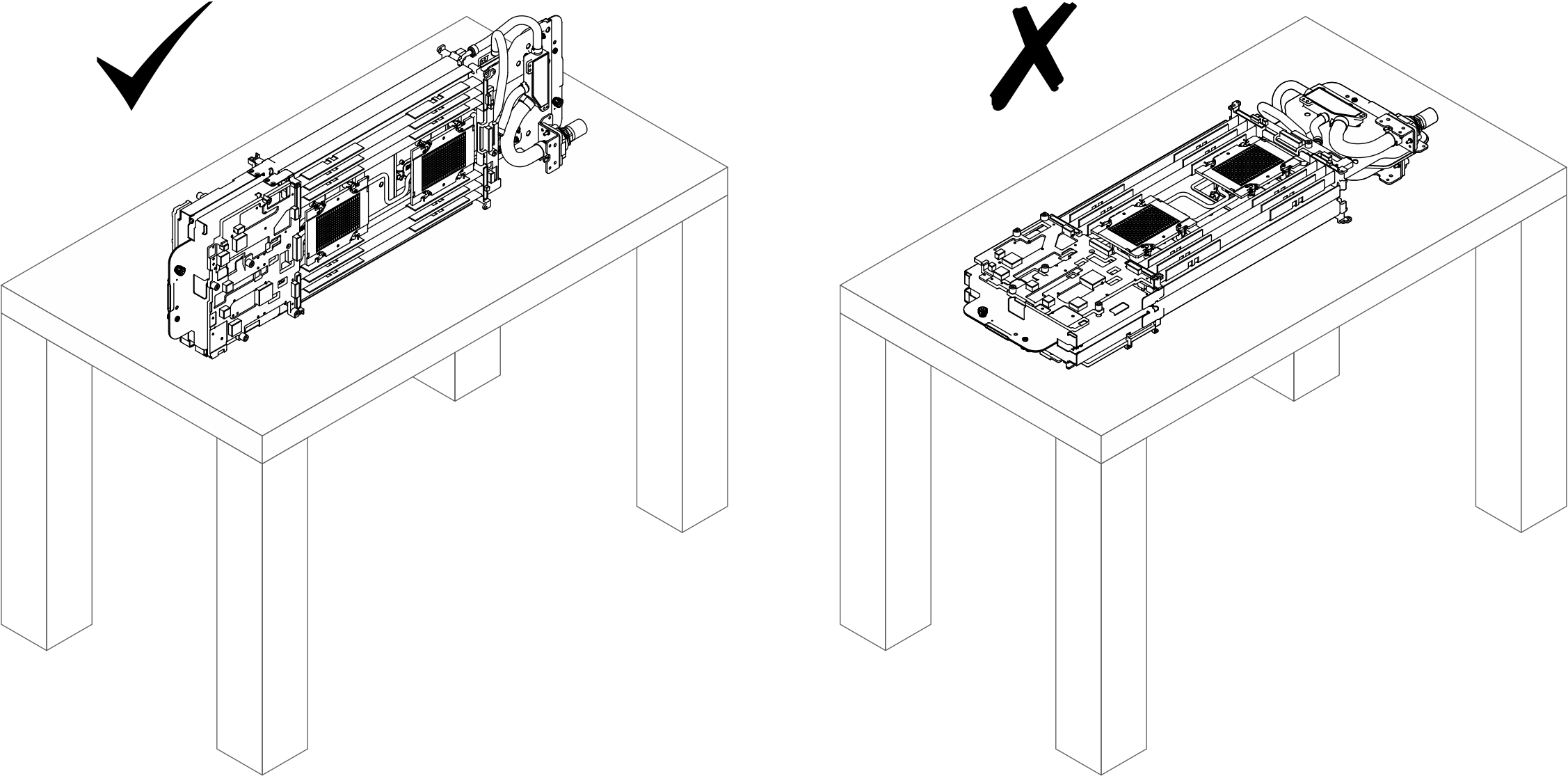

    图 8. 在将水循环模块安装到托盘之前的握持方式

  7. 检查水循环模块上的间隙垫,如果其中有任何间隙垫损坏或脱落,请更换新的间隙垫。

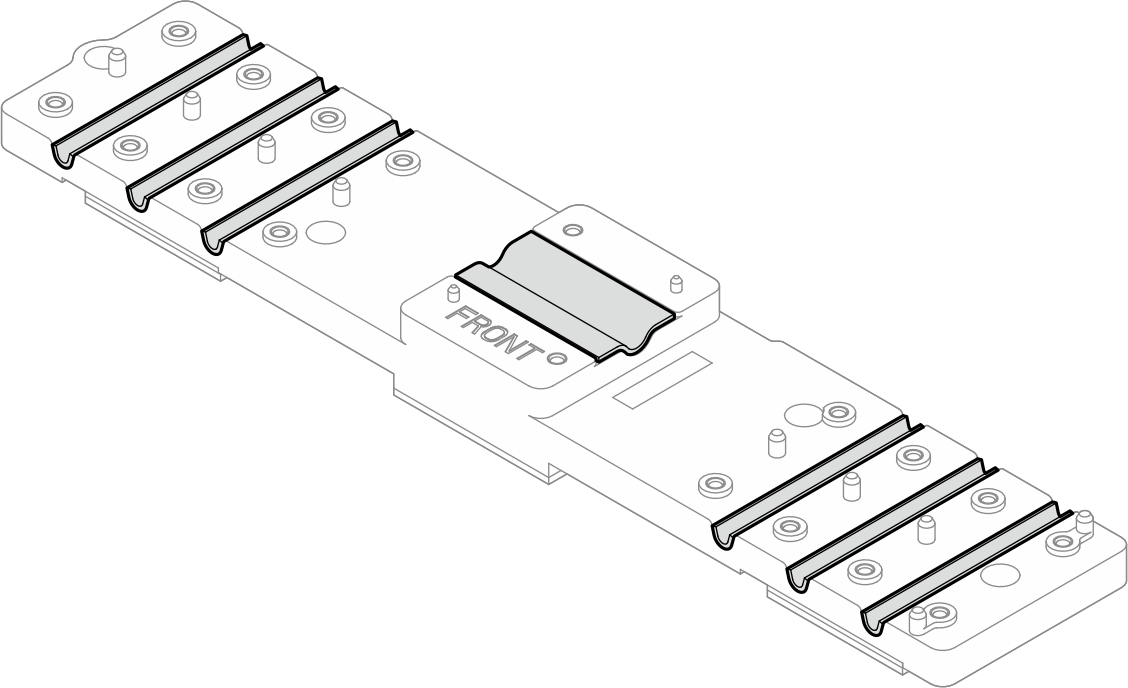

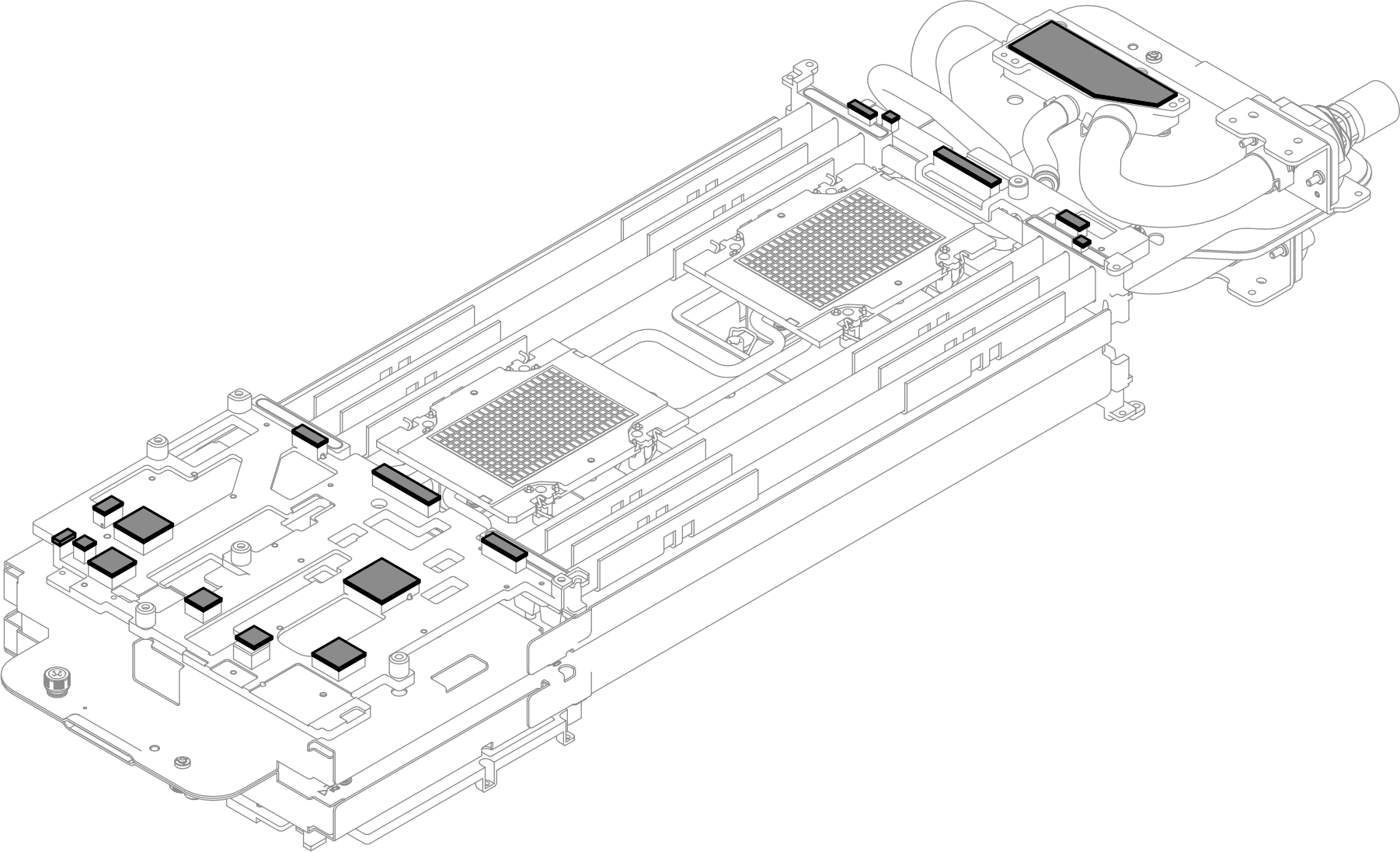

    图 9. 水循环模块间隙垫位置

确保遵循间隙垫更换准则

  1. 检查安装在处理器板上的 VR 冷却板上的间隙垫,如果其中有任何间隙垫损坏或脱落,请更换新的间隙垫。
    图 10. VR 冷却板间隙垫位置

确保遵循间隙垫更换准则

  1. 将水循环模块安装到右侧节点(从托盘正面看时)。

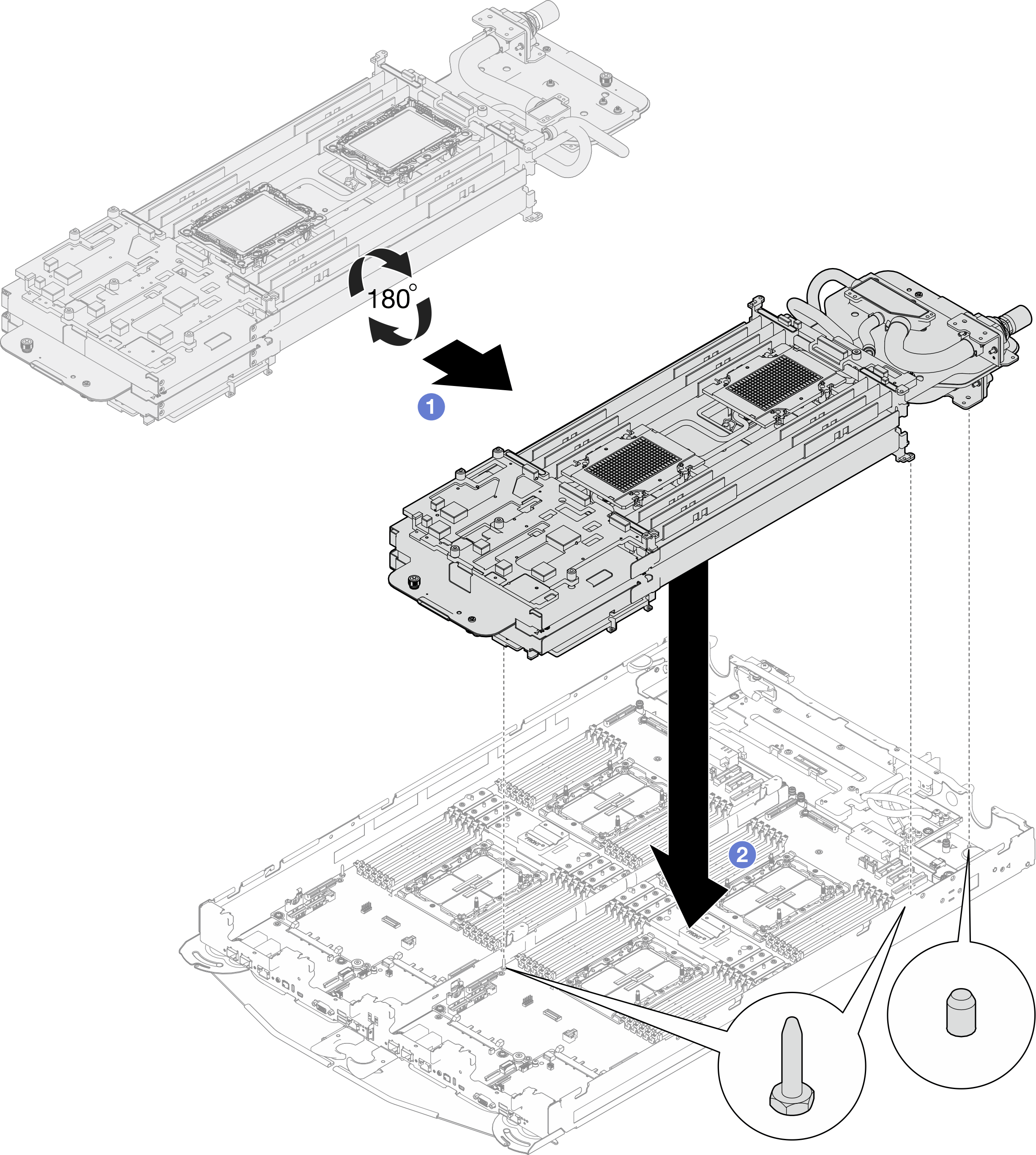

    1. 用双手小心地抓住水循环模块并将其翻转。
    2. 将水循环模块对准右侧节点三个导销(从托盘正面看时);然后,轻轻向下放置水循环模块,确保其牢固安装在主板上。
      图 11. 将水循环模块安装到右侧节点

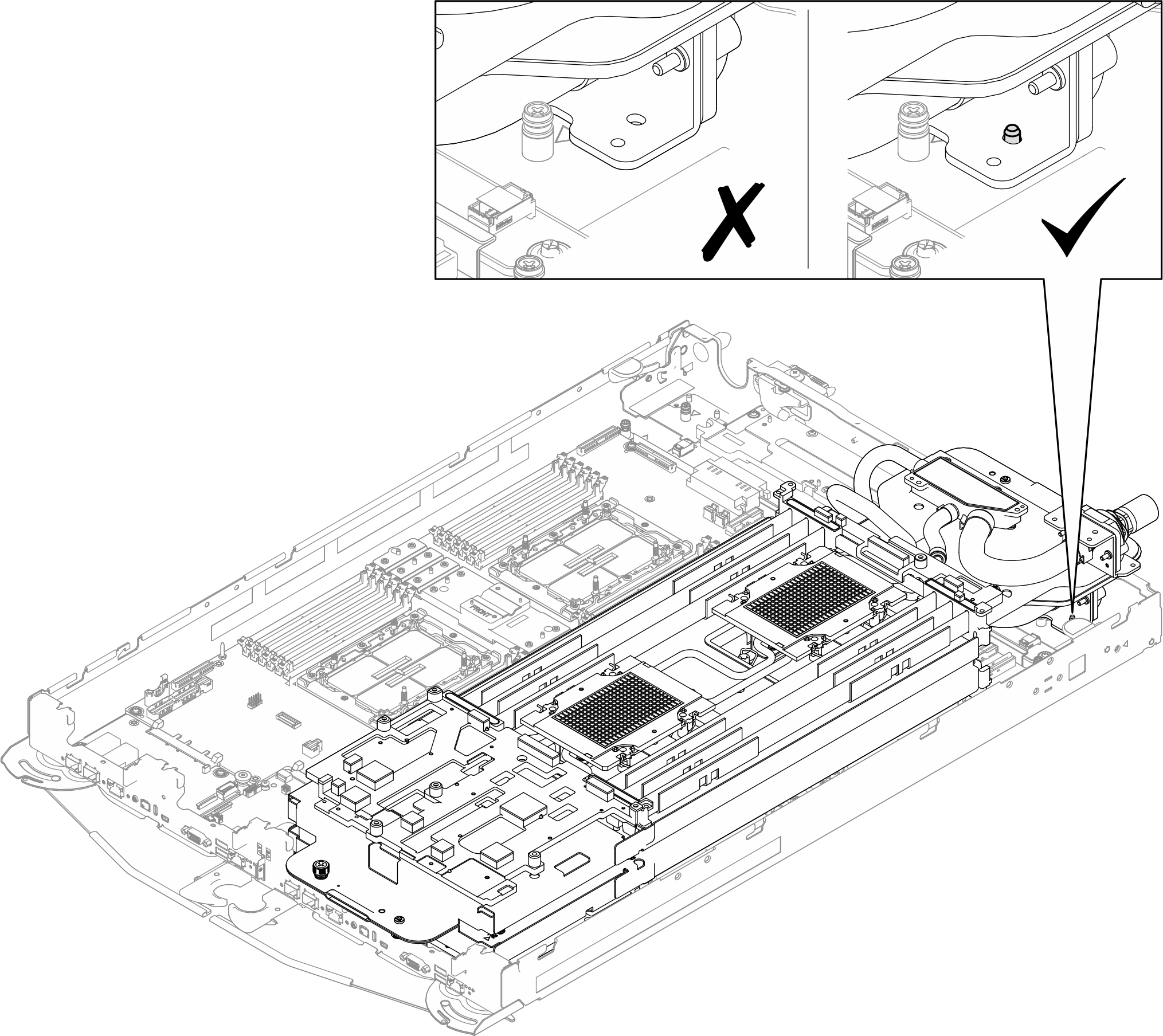

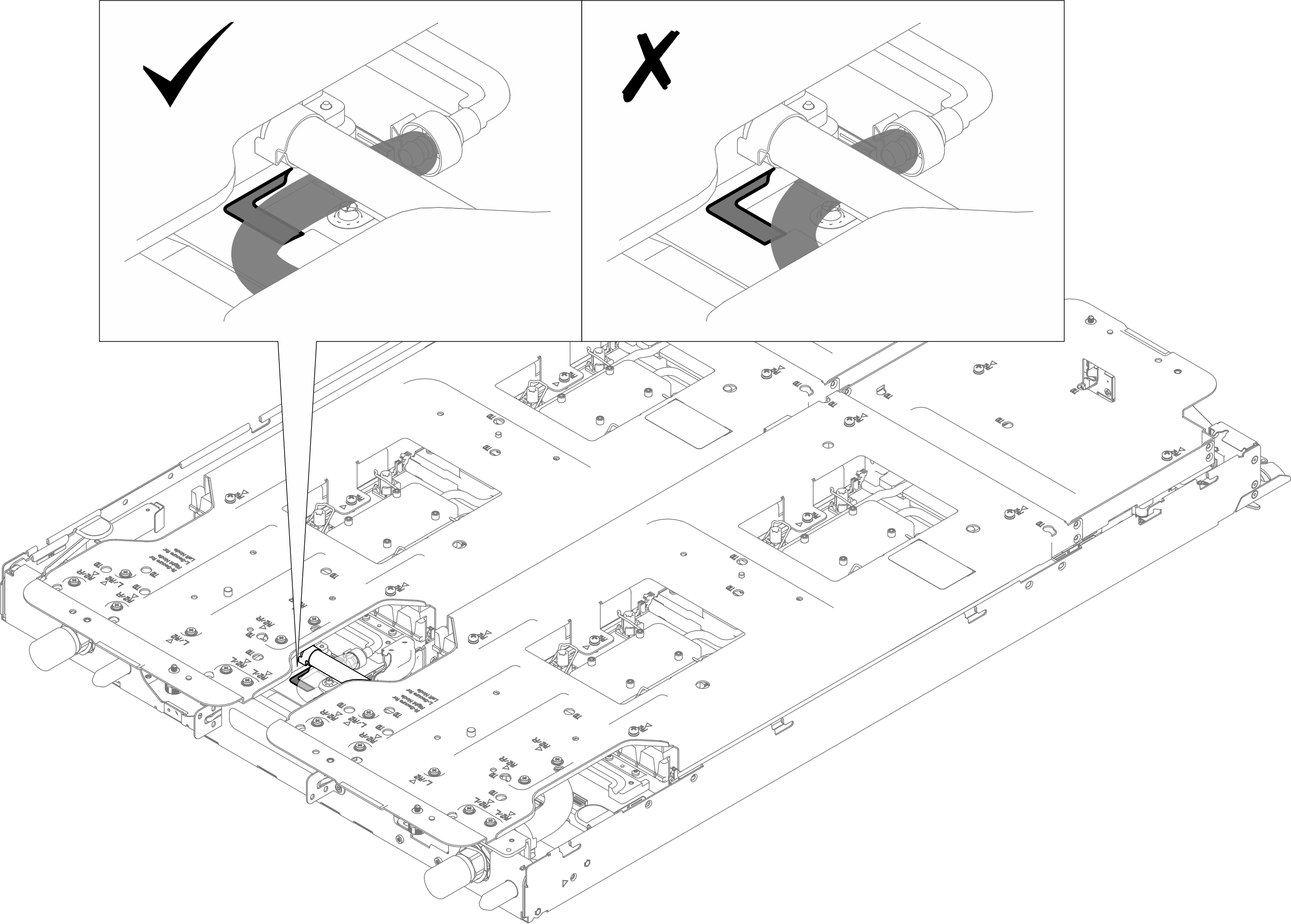

  2. 确保快接件插槽附近的导销已正确安装。正确安装后,导销应穿过导孔并可见。如果安装错误,则无法看到导销,并且水循环模块会轻微悬置于托盘上方。
    图 12. 检查导销安装结果

    1. 如果导销未正确安装,请下压水循环模块。
    2. 应将导销插入导孔中。
    图 13. 错误安装导销的修正方法

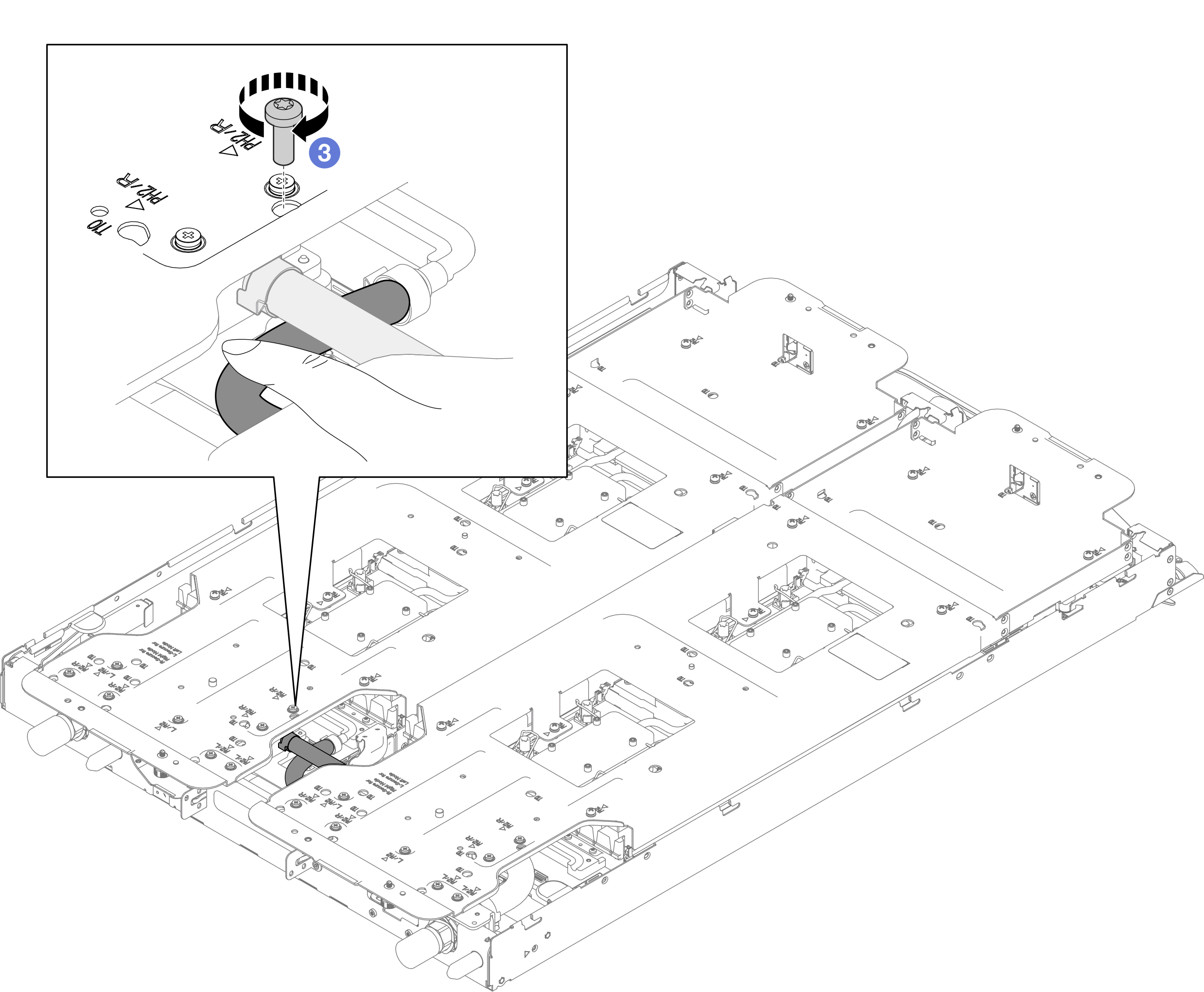

  3. 完全拧松水循环模块载板两端的两颗松不脱指旋螺钉。

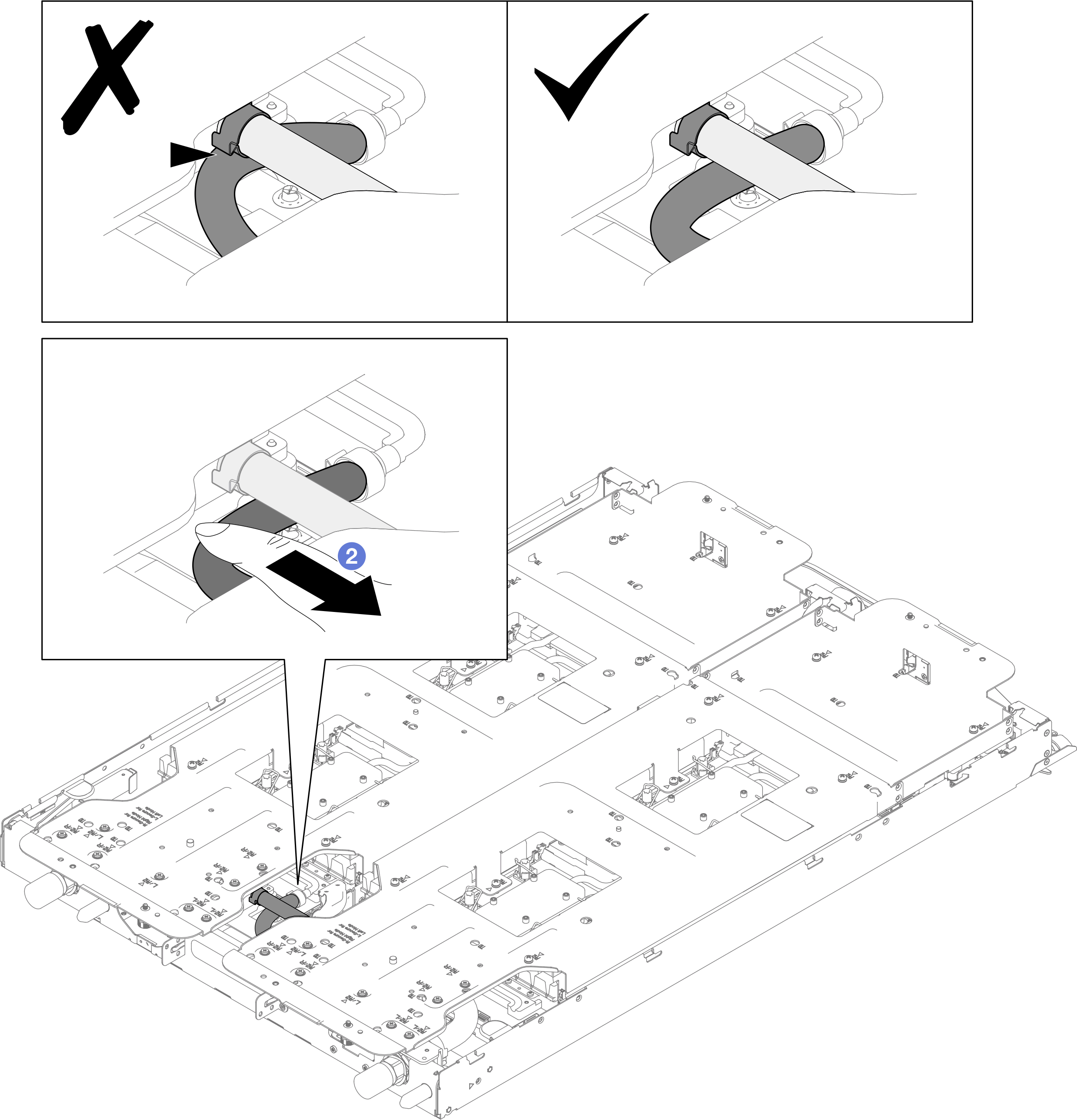

    图 14. 拧松松不脱指旋螺钉

  4. 从水循环模块上卸下六颗 T20 螺钉。
    图 15. 从水循环模块上卸下六颗螺钉

  5. 重复步骤 4 至 5,将处理器安装到水循环模块的另一侧。
  6. 检查水循环模块上的间隙垫,如果其中有任何间隙垫损坏或脱落,请更换新的间隙垫。
    图 16. 水循环模块间隙垫位置

确保遵循间隙垫更换准则

  1. 检查安装在处理器板上的 VR 冷却板上的间隙垫,如果其中有任何间隙垫损坏或脱落,请更换新的间隙垫。
    图 17. VR 冷却板间隙垫位置

确保遵循间隙垫更换准则

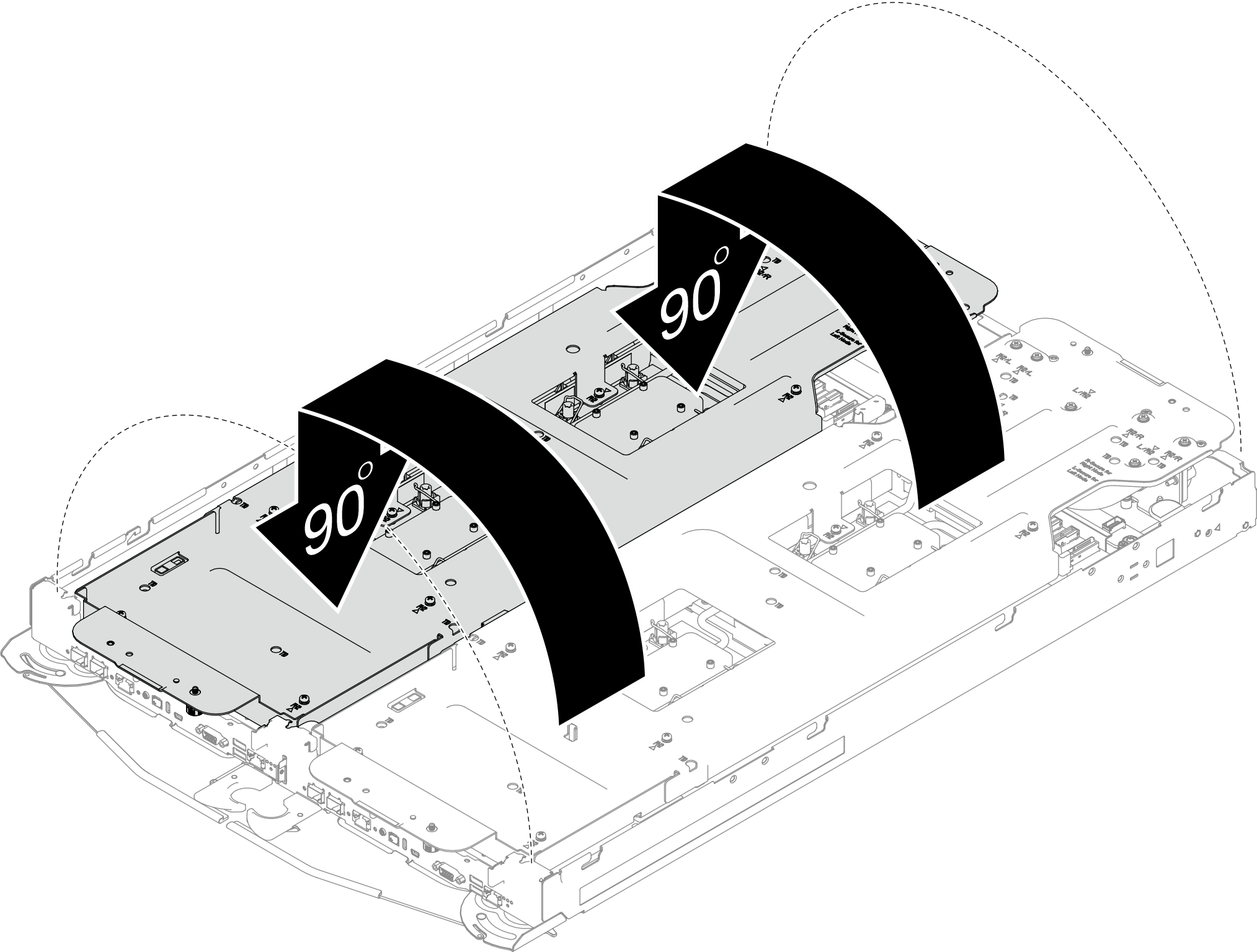

  1. 如图所示,展开并安装水循环模块的另一侧。
    图 18. 展开水循环模块

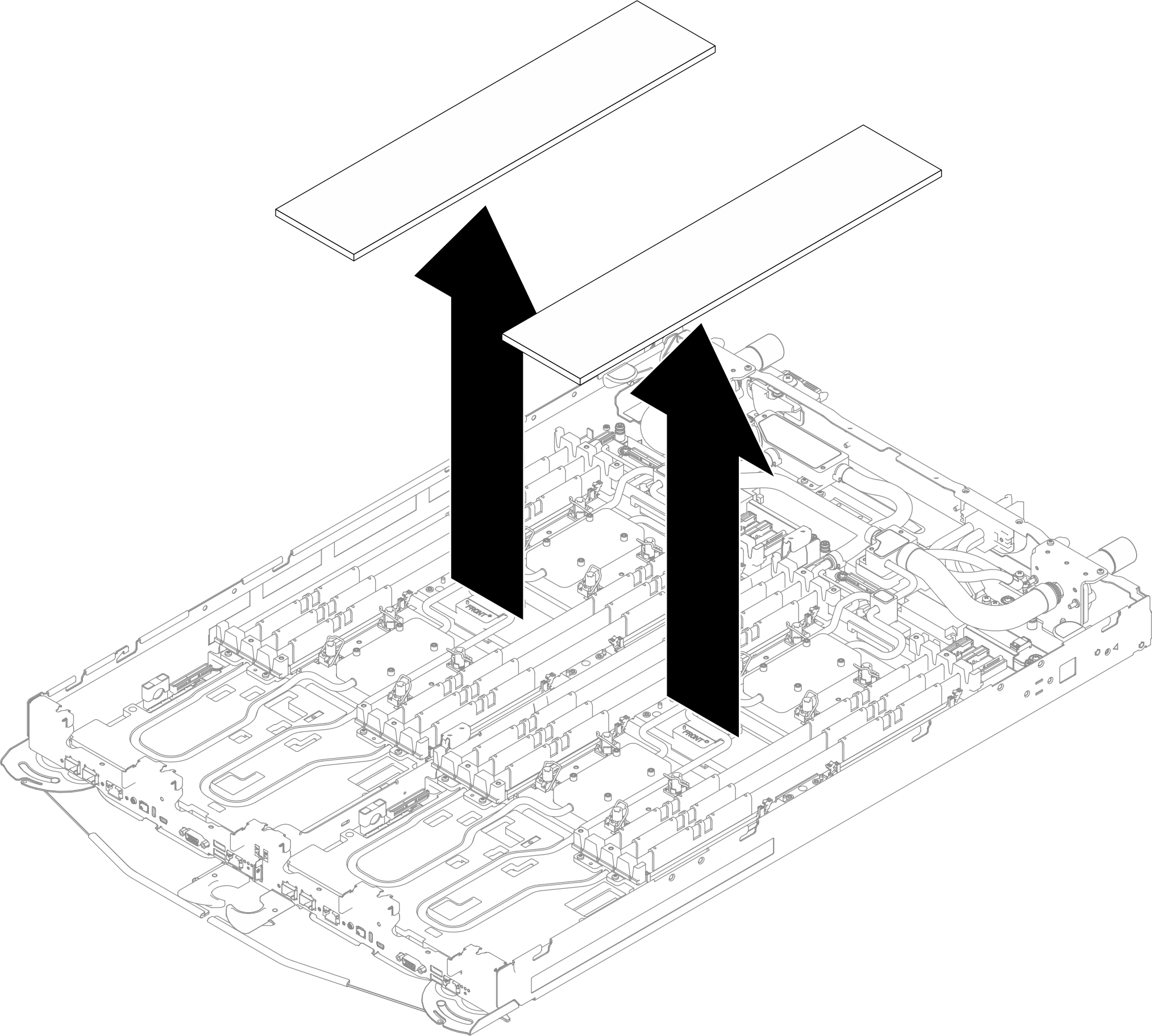

  2. 从水循环模块上卸下支撑板。
    图 19. 从水循环模块上卸下支撑板

  3. 确保快接件插槽附近的导销已正确安装。正确安装后,导销应穿过导孔并可见。如果安装错误,则无法看到导销,并且水循环模块会轻微悬置于托盘上方。
    图 20. 检查导销安装结果

    1. 如果导销未正确安装,请下压水循环模块。
    2. 应将导销插入导孔中。
    图 21. 错误安装导销的修正方法

  4. 安装螺钉,通过装运支架上的螺钉孔将混合室固定到托盘上。
    1. 找到右侧节点(从托盘正面看时)装运支架上的螺钉孔。
      图 22. 装运支架上的混合室螺钉孔的位置

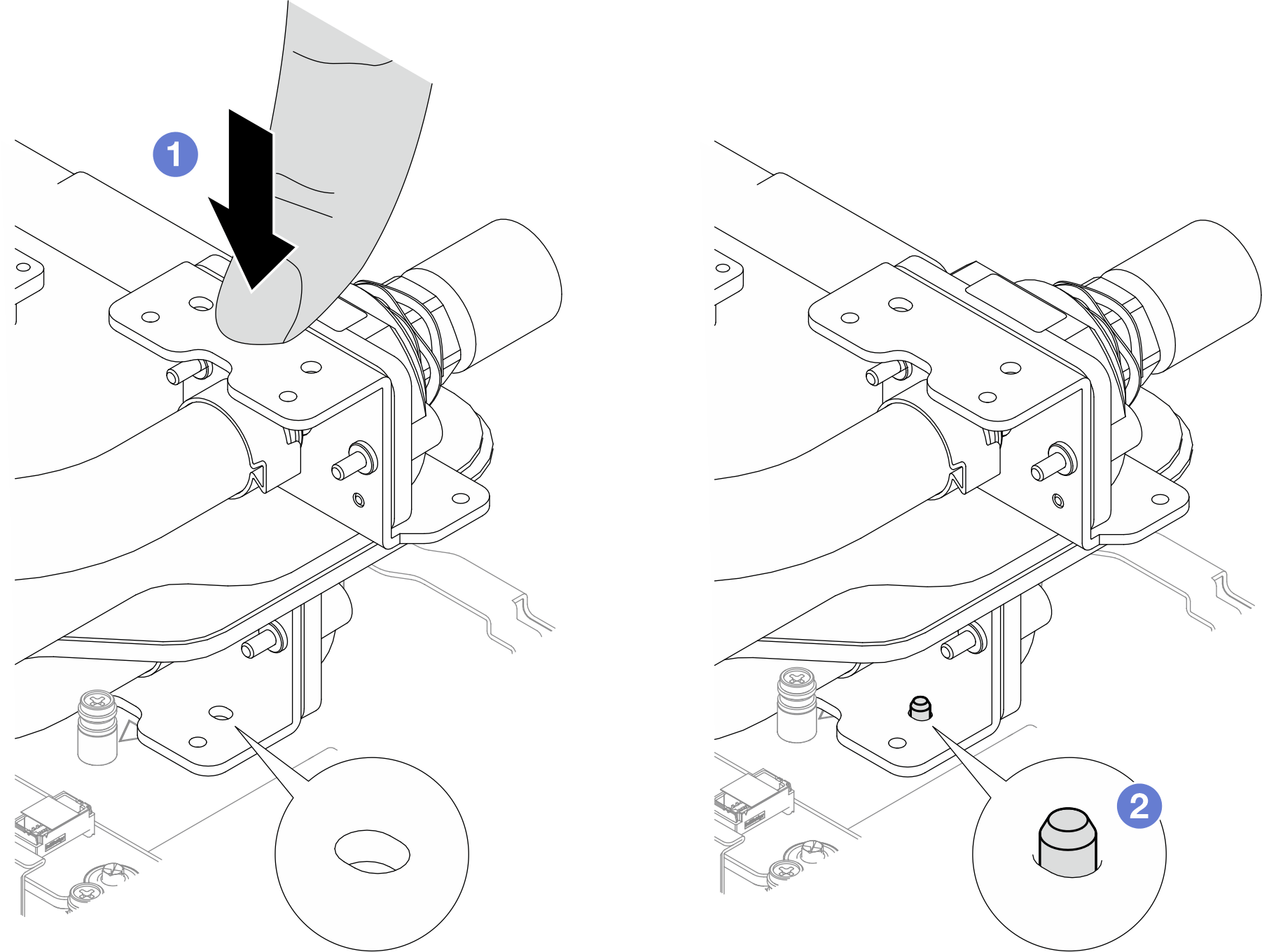

    2. 检查螺钉孔下方的空间,此处有两根重叠布置的水管。上方水管装有金属夹,下方水管不得 接触该金属夹。调整下方水管位置,确保其完全不接触该金属夹。

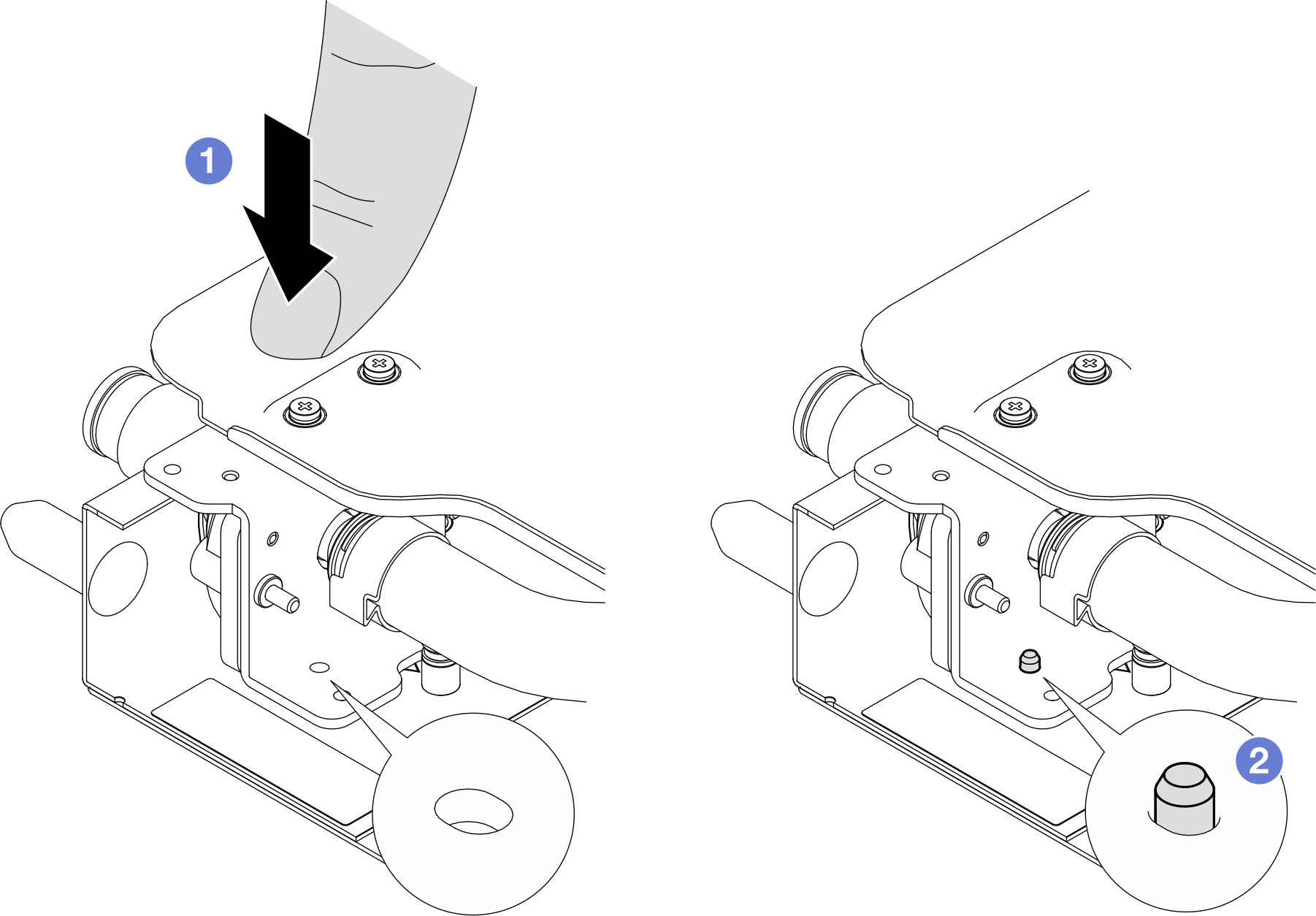

      图 23. 调整下方水管位置以使其完全不接触金属夹

      PDB 冷却板上设有一个 L 形倾斜段,可为下方水管提供额外空间。L 形倾斜段如下图所示。务必使下方水管保持在该倾斜段范围内。
      图 24. 使下方水管保持在 PDB 冷却板上的倾斜段范围内

    3. 请勿让下方水管接触到上方水管的金属夹,同时将螺钉穿过装运支架上的螺钉孔,将混合室固定到托盘上。

      (供参考)将螺钉完全拧紧或卸下所需的扭矩为 5.0+/- 0.5 磅·英寸,即 0.55+/- 0.05 牛·米。

      图 25. 安装螺钉以固定混合室

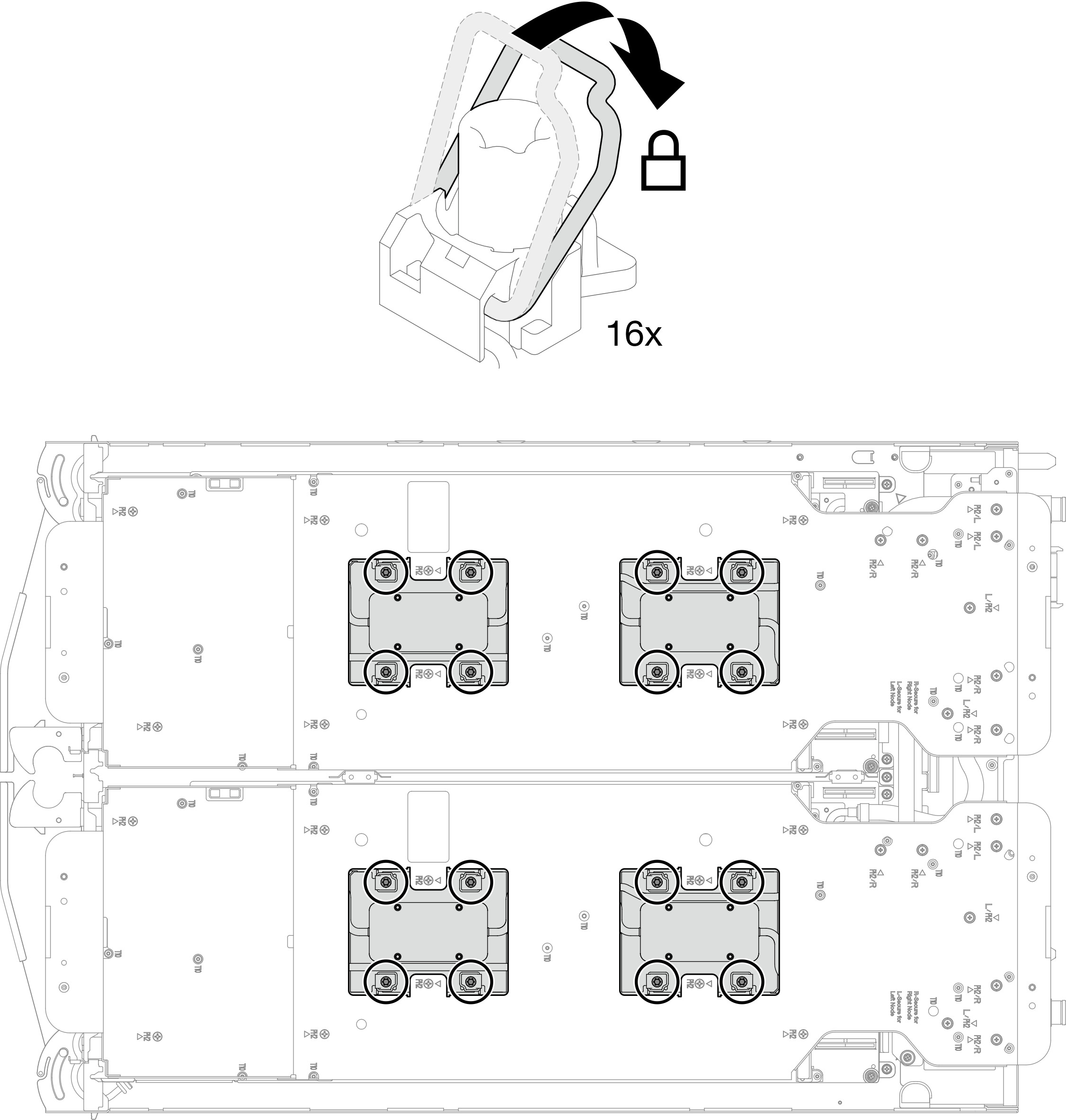

  5. 将防倾倒丝架(两个节点共 16 个防倾倒丝架)向外旋转到锁定位置。
    图 26. 松开防倾倒丝架

  6. 拧松水循环模块载板的螺钉(两个节点共 28 颗 2 号十字螺钉)。

    (供参考)将螺钉完全拧紧或卸下所需的扭矩为 5.0+/- 0.5 磅·英寸,即 0.55+/- 0.05 牛·米。

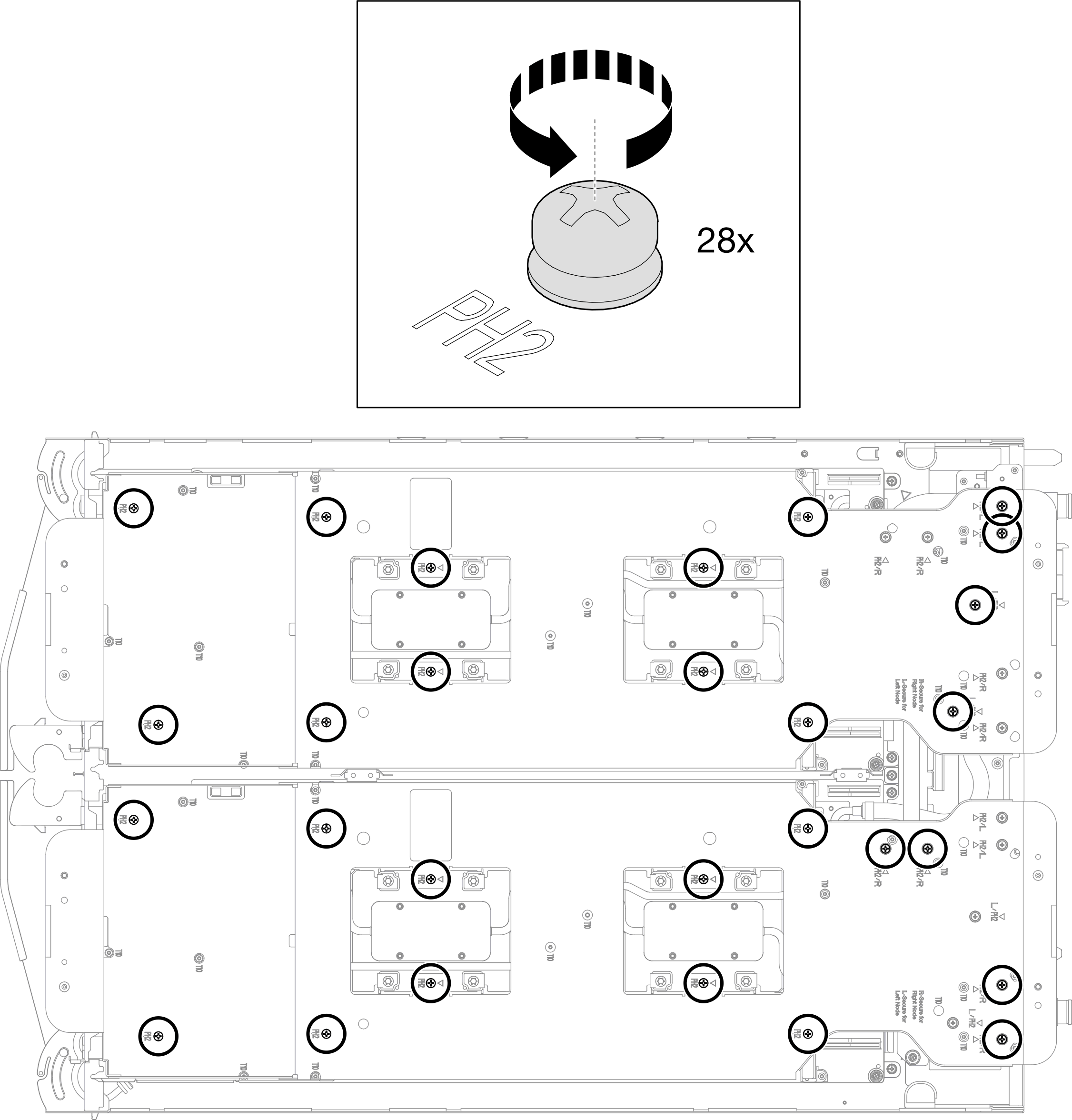

    图 27. 拧松水循环模块载板的螺钉

  7. 小心地提起每个水循环模块载板,使其脱离水循环模块,一次仅操作一个载板。

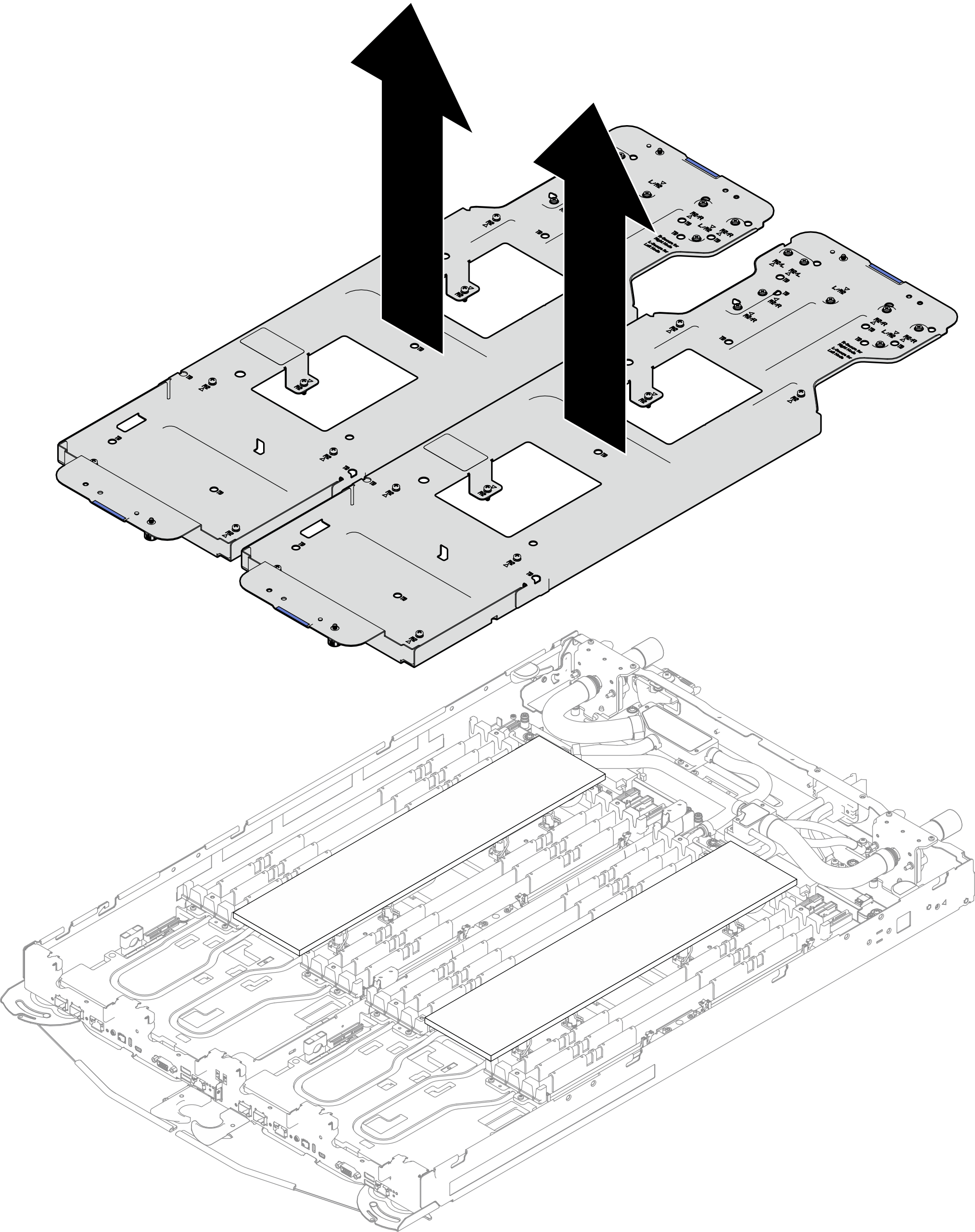

    图 28. 卸下水循环模块载板

  8. 去除水循环模块的泡沫保护包装。
    图 29. 去除泡沫包装

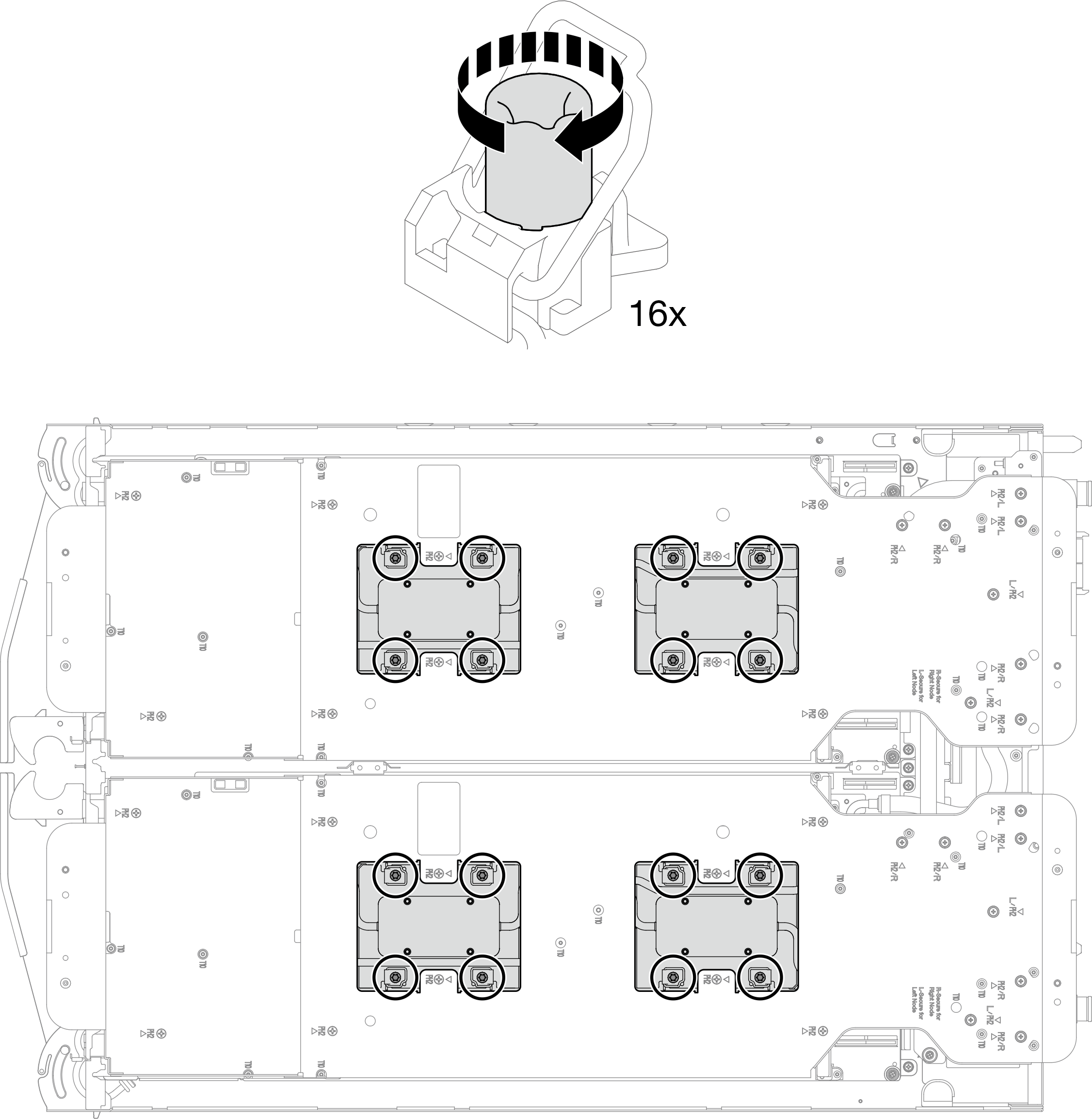

  9. 使用设置到适当扭矩的扭矩螺丝刀,按照装运支架上的螺钉顺序标签,完全拧紧所有内六角 T30 松不脱螺钉(两个节点共 16 颗内六角 T30 松不脱螺钉)。
    • (供参考)将螺钉完全拧紧或卸下所需的扭矩为 8+/- 0.5 磅·英寸,即 0.9+/- 0.05 牛·米。

    • 为防止损坏组件,请务必遵循指示的拧紧/拧松顺序。

    图 30. 装运支架标签上的螺钉拧紧/松开顺序

    图 31. 拧紧内六角 T30 松不脱螺钉

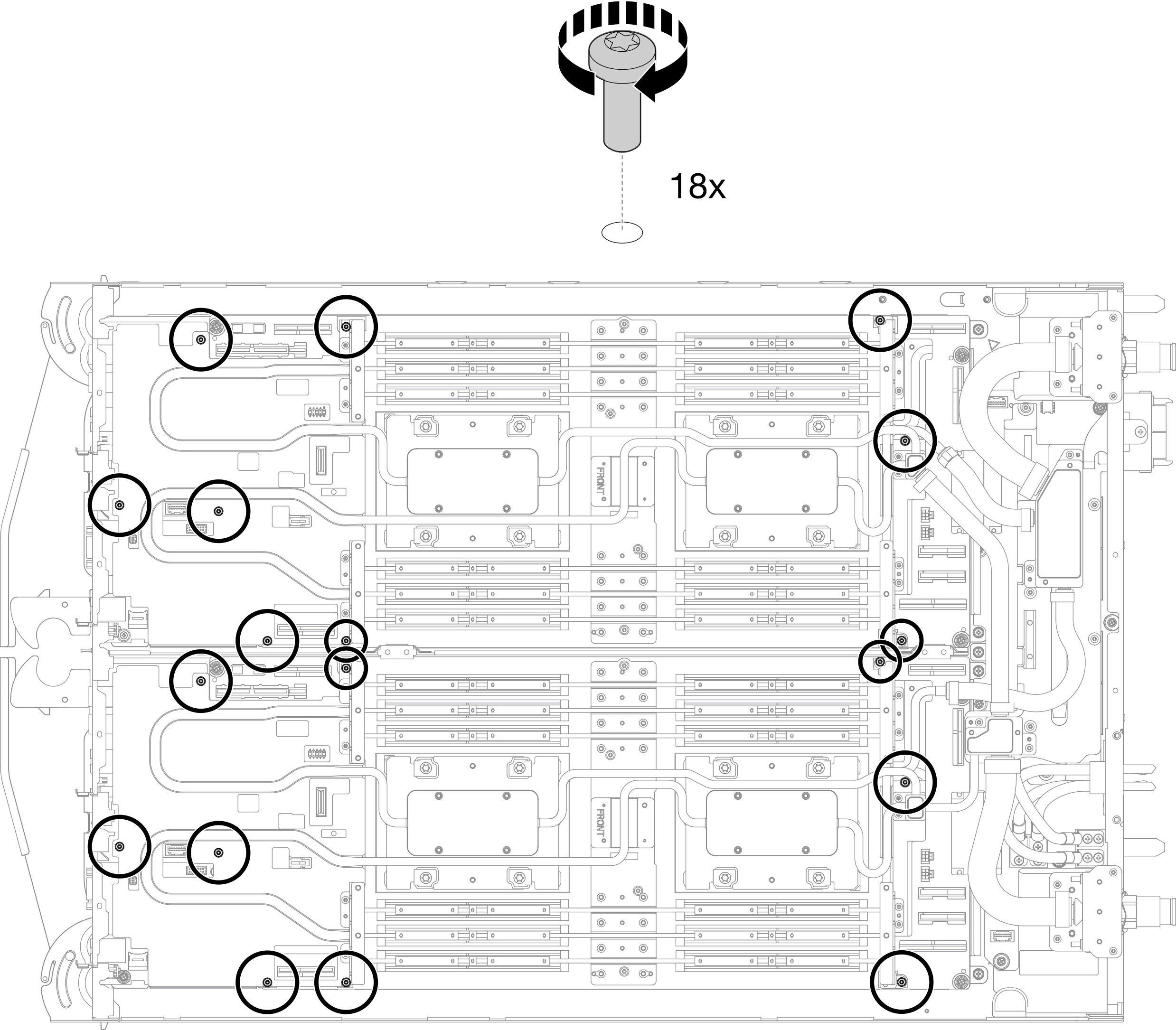

  10. 使用设置到适当扭矩的扭矩螺丝刀,安装水循环模块螺钉(每节点 18 颗内六角 T10 螺钉)。

    (供参考)将螺钉完全拧紧或卸下所需的扭矩为 5.0+/- 0.5 磅·英寸,即 0.55+/- 0.05 牛·米。

    图 32. 安装水循环模块螺钉

  11. 使用设置到适当扭矩的扭矩螺丝刀安装三颗内六角 T10 螺钉,将混合室固定到配电板冷却板上。

    (供参考)将螺钉完全拧紧或卸下所需的扭矩为 5.0+/- 0.5 磅·英寸,即 0.55+/- 0.05 牛·米。

    图 33. 安装混合室螺钉

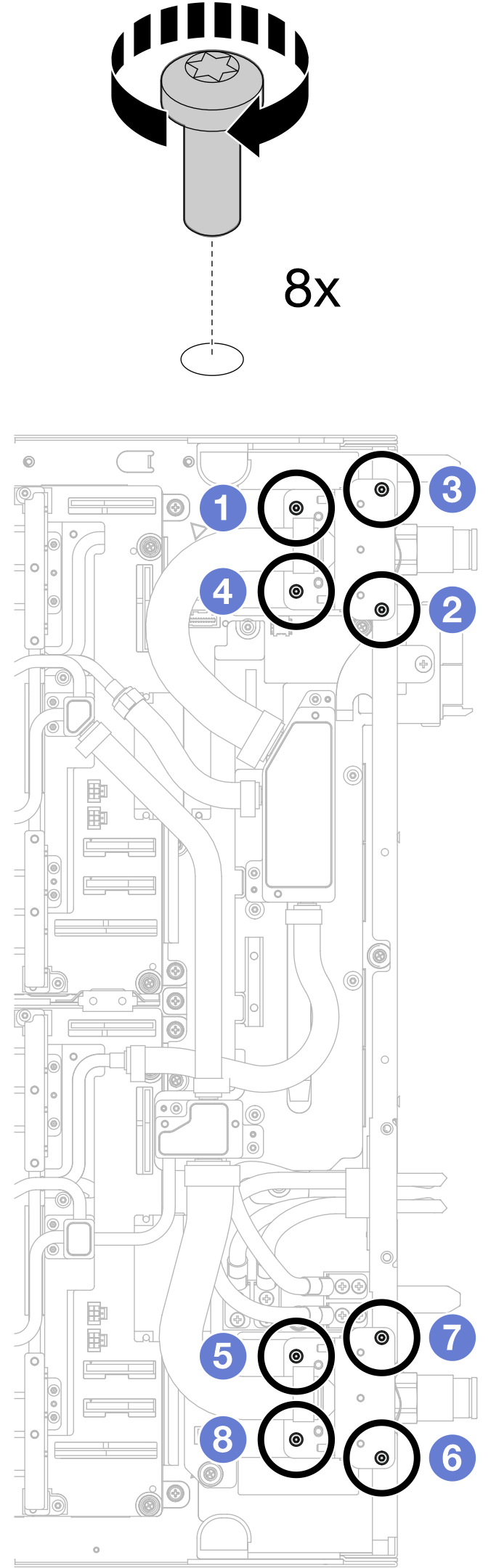

  12. 按照图示指定的螺钉安装顺序,使用八颗(8x)Torx T10 螺钉将两个快接件固定到托盘上(每个快接件使用四颗螺钉)。

    (供参考)将螺钉完全拧紧或卸下所需的扭矩为 5.0+/- 0.5 磅·英寸,即 0.55+/- 0.05 牛·米。

    图 34. 安装快接件螺钉

  13. 从快接件上卸下外盖。
    图 35. 卸下快接件外盖

  14. 安装两颗 T10 螺钉,将 VR 外盖安装到水循环模块上。确保在水循环模块上安装两个 VR 外盖(每个节点一个 VR 外盖)。
    图 36. 安装 VR 外盖

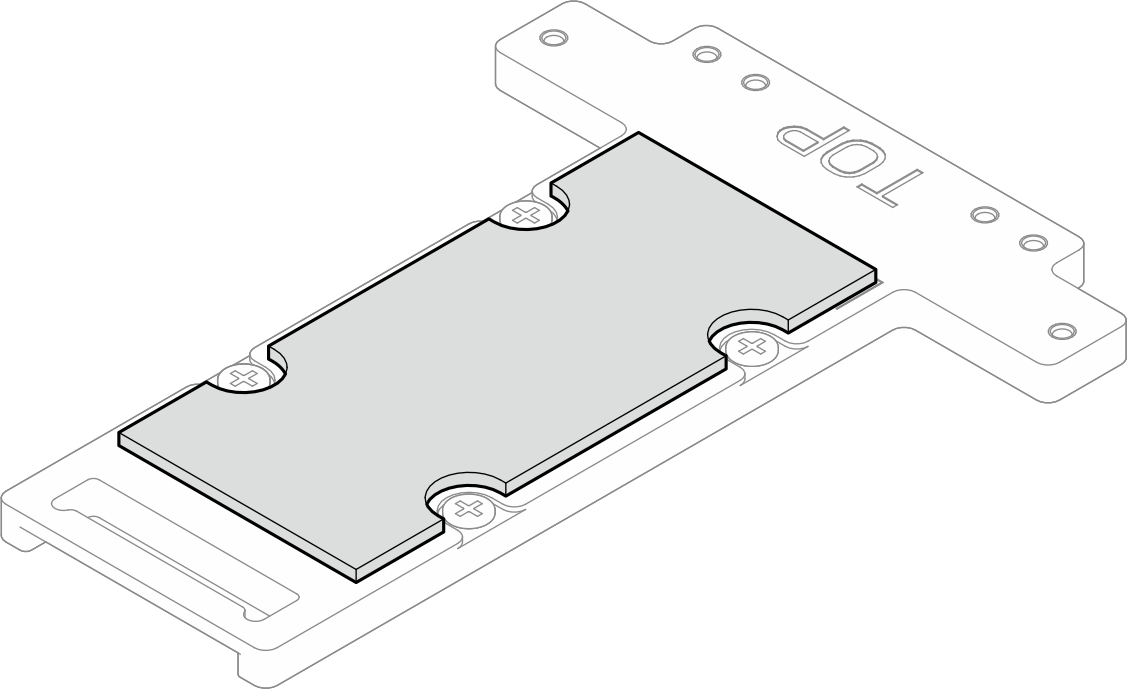

  15. 检查 E3.S 中间冷却板顶面的间隙垫,如果间隙垫损坏或脱落,请更换新的间隙垫。
    图 37. E3.S 中间冷却板顶面间隙垫位置

确保遵循间隙垫更换准则

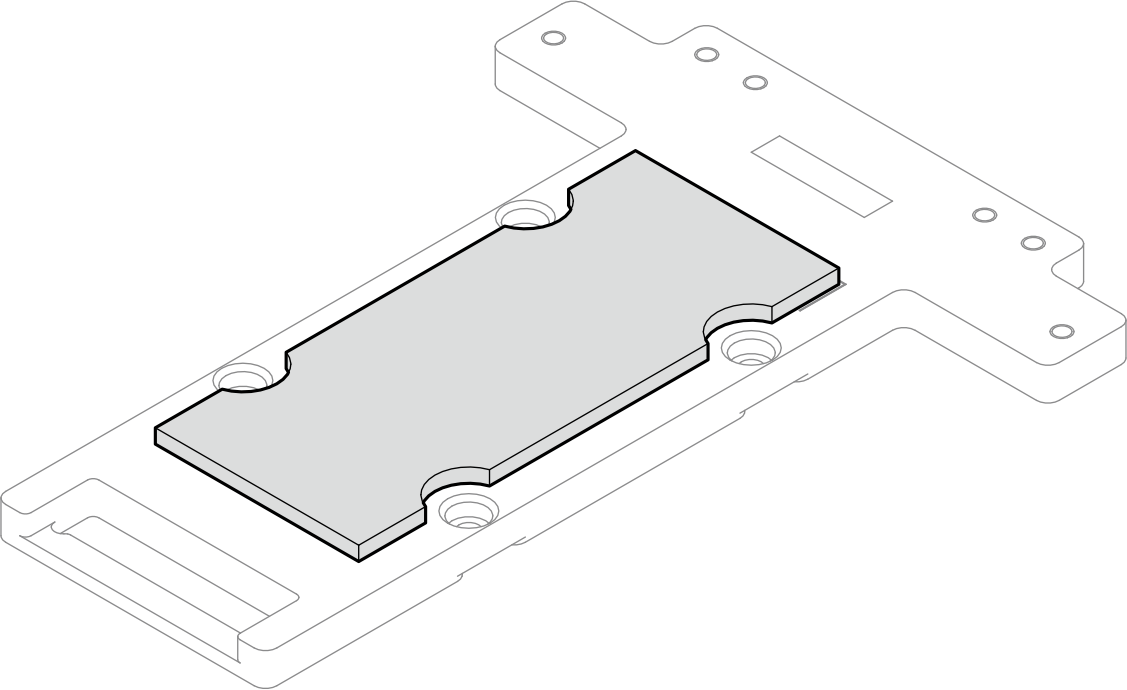

  1. 将 E3.S 中间冷却板底面的一次性间隙垫更换为新的间隙垫。
    图 38. E3.S 中间冷却板底面的一次性间隙垫的位置

确保遵循间隙垫更换准则

  1. 安装四颗 PH1 螺钉,将中间硬盘冷却板安装到水循环模块上。务必TOP标记面向托盘的背面。
    • (供参考)将螺钉完全拧紧或卸下所需的扭矩为 5.0+/- 0.5 磅·英寸,即 0.55+/- 0.05 牛·米。

    • 确保将四个中间硬盘冷却板全部安装到水循环模块上(每个节点两个冷却板)。

    图 39. 安装中间硬盘冷却板

完成之后
  1. 安装漏液传感器。请参阅安装漏液传感器

  2. 安装边带线缆套件。请参阅安装系统管理边带线缆套件

  3. 安装中间 E3.S 硬盘仓。请参阅安装 E3.S 1T 中间硬盘仓组合件

  4. 安装 PCIe 适配器转接卡架。请参阅安装 ConnectX-7 NDR 200 适配器转接卡组合件安装 ConnectX-7 NDR 400 适配器转接卡组合件
  5. 安装正面 E3.S 硬盘仓。请参阅安装 E3.S 正面硬盘仓组合件

  6. 如果系统将安装需要双侧散热的内存条,请安装 DIMM 散热条。请参阅安装 DIMM 散热条

  7. 安装横梁。请参阅安装横梁

  8. 安装内存条,请执行以下操作之一。

  9. 安装 DIMM 梳。请参阅安装 DIMM 梳

  10. 安装托盘外盖。请参阅安装托盘外盖

  11. 将托盘装入机柜。请参阅在机柜中安装托盘

  12. 将所有需要的外部线缆连接到解决方案。
    用力将 QSFP 线缆连接到解决方案。
  13. 检查各节点上的电源 LED,确保其从快速闪烁转变为缓慢闪烁,表示所有节点已准备好打开电源。
